Архитектура-(3434)Астрономия-(809)Биология-(7483)Биотехнологии-(1457)Военное дело-(14632)Высокие технологии-(1363)География-(913)Геология-(1438)Государство-(451)Демография-(1065)Дом-(47672)Журналистика и СМИ-(912)Изобретательство-(14524)Иностранные языки-(4268)Информатика-(17799)Искусство-(1338)История-(13644)Компьютеры-(11121)Косметика-(55)Кулинария-(373)Культура-(8427)Лингвистика-(374)Литература-(1642)Маркетинг-(23702)Математика-(16968)Машиностроение-(1700)Медицина-(12668)Менеджмент-(24684)Механика-(15423)Науковедение-(506)Образование-(11852)Охрана труда-(3308)Педагогика-(5571)Полиграфия-(1312)Политика-(7869)Право-(5454)Приборостроение-(1369)Программирование-(2801)Производство-(97182)Промышленность-(8706)Психология-(18388)Религия-(3217)Связь-(10668)Сельское хозяйство-(299)Социология-(6455)Спорт-(42831)Строительство-(4793)Торговля-(5050)Транспорт-(2929)Туризм-(1568)Физика-(3942)Философия-(17015)Финансы-(26596)Химия-(22929)Экология-(12095)Экономика-(9961)Электроника-(8441)Электротехника-(4623)Энергетика-(12629)Юриспруденция-(1492)Ядерная техника-(1748)

Состав сетевой модели

Сетевое моделирование строительного производства

В настоящее время и в ближайшем будущем потребуется внедрение в строительство систем автоматизированного планирования и управления. В этом случае (и в ряде других) сетевое моделирование оказывается незаменимым.

Сетевое моделирование целесообразно использовать в следующих случаях

- для увязки и координации деятельности различных подрядных организаций с целью создания сложного объекта (к таковым относят­ся, например, железная дорога) в оптимальные сроки, с минимальной стоимостью и трудоемкостью;

- оптимизации производственной деятельности строительного пред­приятия — определения очередности ввода объектов в эксплуатацию, распределения финансовых, материальных и людских ресурсов в соответствии с возможностями как самой организации, так и предприятий поставщиков;

- для оперативного управления строительным производством, сво­евременного регулирования его хода;

- для определения степени вероятности завершения строительства в установленные сроки (с использованием методов теории вероятности).



По сравнению с раннее рассмотренными графическими формами, используемыми в планировании строительного производства, сетевое моделирование имеет ряд преимуществ:

- на сетевых графиках наглядно видна технологическая и организа­ционная последовательность работ;

- сетевые модели в основном безмасштабные. Поэтому изменение срока отдельных работ не приводит к перестановлению графика. Меняется лишь время выполнения работ и производится его перерасчет;

- наличие критического пути, определяющею общую продолжитель­ность сооружения объекта. Благодаря этому облегчается управление строительством, поскольку в сфере внимания руководителя проекта в основном находится ограниченное количество работ;

- возможность использования современной компьютерной техни­ки, в частности, для расчета первичного графика и его перерасчетов в ходе оперативного управления строительством, нахождения оптималь­ных вариантов организации и производства работ.


Сетевая модель состоит из следующих элементов:

Работа — любой процесс, требующий затраты времени и ресурсов.

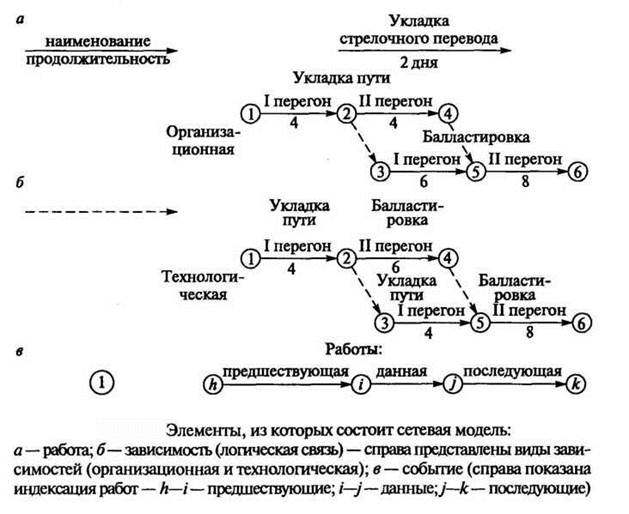

Изображается сплошной стрелкой. Над ней пишется «наименование работы», под ней «продолжительность»

Продолжительность в строительстве обычно приводится в днях или числах.




Под понятие «работа» подпадает и процесс, требующий затраты только времени. Например, твердение бетона, сушка краски и т.д.;

зависимость (логическая связь) — технологическая или орга­низационная взаимосвязь между работами, изображается пунктирной стрелкой. Временной продолжительности не имеет. Показывает, что результат одной или нескольких предыдущих работ нужен для начала данной работы;

событие — результат завершения одной или нескольких работ, создающих предпосылки для начала следующих. Временной протяжен­ности не имеет. Изображается кружком.

В сетевом моделировании принято предыдущие работы обозначать буквами латинского алфавита:

h - i - предшествующие данные,

i - j и j - k — последующие.

<== предыдущая лекция | следующая лекция ==>
Матричное моделирование поточного строительства | Понятие пути. Путь в сетевой модели непрерывная последова­тельность работ и зависимостей. Наглядно представить, что такое «путь», можно из рассмотрения графика
Поделиться с друзьями:


Дата добавления: 2014-01-11; Просмотров: 560; Нарушение авторских прав?; Мы поможем в написании вашей работы!


Нам важно ваше мнение! Был ли полезен опубликованный материал? Да | Нет



studopedia.su - Студопедия (2013 - 2024) год. Все материалы представленные на сайте исключительно с целью ознакомления читателями и не преследуют коммерческих целей или нарушение авторских прав! Последнее добавление




Генерация страницы за: 0.011 сек.
