Архитектура-(3434)Астрономия-(809)Биология-(7483)Биотехнологии-(1457)Военное дело-(14632)Высокие технологии-(1363)География-(913)Геология-(1438)Государство-(451)Демография-(1065)Дом-(47672)Журналистика и СМИ-(912)Изобретательство-(14524)Иностранные языки-(4268)Информатика-(17799)Искусство-(1338)История-(13644)Компьютеры-(11121)Косметика-(55)Кулинария-(373)Культура-(8427)Лингвистика-(374)Литература-(1642)Маркетинг-(23702)Математика-(16968)Машиностроение-(1700)Медицина-(12668)Менеджмент-(24684)Механика-(15423)Науковедение-(506)Образование-(11852)Охрана труда-(3308)Педагогика-(5571)Полиграфия-(1312)Политика-(7869)Право-(5454)Приборостроение-(1369)Программирование-(2801)Производство-(97182)Промышленность-(8706)Психология-(18388)Религия-(3217)Связь-(10668)Сельское хозяйство-(299)Социология-(6455)Спорт-(42831)Строительство-(4793)Торговля-(5050)Транспорт-(2929)Туризм-(1568)Физика-(3942)Философия-(17015)Финансы-(26596)Химия-(22929)Экология-(12095)Экономика-(9961)Электроника-(8441)Электротехника-(4623)Энергетика-(12629)Юриспруденция-(1492)Ядерная техника-(1748)

Выравнивание загрузки ресурсов в Microsoft Project




Проблема использования ресурсов

В MS Project

Анализ и оптимизация загрузки ресурсов

Лабораторная работа 4.



Цель работы: ознакомление с возможностями выравнивания загрузки ресурсов приложения Microsoft Project, получение практического опыта анализа и оптимизации ресурсного плана проекта.



После того как определены и назначены ресурсы и затраты всем задачам проекта полученный план необходимо проанализировать в нескольких аспектах. Во-первых, необходимо убедиться в соответствии полученного расписания потребностям проекта, так как в процессе определения назначений длительности задач могли измениться. Во-вторых, необходимо проверить, не возникнут ли при выполнении плана проблемы с использованием ресурсов. Анализ и оптимизация плана могут проводиться в произвольной последовательности и начинаются с наиболее важных составляющих проекта. Мы рекомендуем начинать анализ плана с проверки загрузки ресурсов [1,2].

Появление в проекте перегруженных ресурсов может быть вызвано следующими причинами:

· назначение задаче ресурса в количестве, превышающем максимально допустимый объем назначений;

· одновременное назначение ресурса на две или более задач, в результате чего суммарный объем назначений превышает максимально допустимый;

· увеличение объема работ задачи, приведшее к превышению допустимого уровня загрузки ресурса;

· назначение ресурса на задачи, выполняемые в период недоступности ресурса;

· ошибки планирования (например, совмещение во времени задач, на которые назначен один и тот же ресурс).



MS Project автоматически регистрирует факт перегрузки ресурса (если в параметрах настройки проекта не был запрещен автоматический пересчет числовых показателей) и предоставляет пользователю набор средств визуального просмотра соответствующей информации.

Самый надежный и быстрый способ узнать о наличии перегруженных ресурсов — взглянуть на таблицу ресурсов. Поэтому после назначения одного ресурса нескольким задачам переключитесь в окно «Лист ресурсов». В таблице ресурсов перегруженный ресурс помечается специальным значком, отображаемым в столбце «Индикаторы», а вся относящаяся к ресурсу информация выделяется красным полужирным шрифтом (рис. 4.1).

Превышение доступности ресурса заключается в том, что для выполнения назначенной работы ресурсу требуется больше времени, чем у него реально имеется. Из таблицы (рис. 4.1.) следует, что ресурс «Специалист» перегружен. Следовательно, необходимо провести выравнивание загрузки перегруженного ресурса.

Рис. 4.1. Лист ресурсов с индикацией перегруженных ресурсов



Существует несколько способов выравнивания загрузки:

1) уменьшение объема работы перегруженных ресурсов;

2) сокращение некоторых задач в проекте или назначение других сотрудников на их выполнение;

3) исключение пересечения задач путем вставки в расписание пе-рерыва в задачах или назначениях, либо изменения даты их начала и окончания;

4) планирование ресурсу сверхурочной работы (сохранение перегрузки).

Выравнивание загрузки ресурсов выполняется в Microsoft Project автоматическим или ручным способами. В реальных проектах, как правило, используются оба способа, поскольку команда автоматического выравнивания обычно не решает всех проблем выравнивания загрузки ресурсов.

> Откройте диалоговое окно выравнивания загрузки ресурсов с помощью команды меню Ресурс /Параметры выравнивания. В разделе Вычисления для выравнивания определите общие параметры выравнивания загрузки (рис. 4.2).

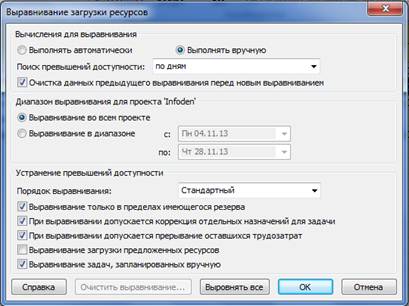

Рис. 4.2. Диалоговое окно выравнивания загрузки ресурсов






Поделиться с друзьями:


Дата добавления: 2014-12-08; Просмотров: 1809; Нарушение авторских прав?; Мы поможем в написании вашей работы!
