Архитектура-(3434)Астрономия-(809)Биология-(7483)Биотехнологии-(1457)Военное дело-(14632)Высокие технологии-(1363)География-(913)Геология-(1438)Государство-(451)Демография-(1065)Дом-(47672)Журналистика и СМИ-(912)Изобретательство-(14524)Иностранные языки-(4268)Информатика-(17799)Искусство-(1338)История-(13644)Компьютеры-(11121)Косметика-(55)Кулинария-(373)Культура-(8427)Лингвистика-(374)Литература-(1642)Маркетинг-(23702)Математика-(16968)Машиностроение-(1700)Медицина-(12668)Менеджмент-(24684)Механика-(15423)Науковедение-(506)Образование-(11852)Охрана труда-(3308)Педагогика-(5571)Полиграфия-(1312)Политика-(7869)Право-(5454)Приборостроение-(1369)Программирование-(2801)Производство-(97182)Промышленность-(8706)Психология-(18388)Религия-(3217)Связь-(10668)Сельское хозяйство-(299)Социология-(6455)Спорт-(42831)Строительство-(4793)Торговля-(5050)Транспорт-(2929)Туризм-(1568)Физика-(3942)Философия-(17015)Финансы-(26596)Химия-(22929)Экология-(12095)Экономика-(9961)Электроника-(8441)Электротехника-(4623)Энергетика-(12629)Юриспруденция-(1492)Ядерная техника-(1748)

Планирование производственной мощности






Производственная мощность— это максимально возможный объем строительно-монтажных работ, который может быть выполнен собственными силами строительной организацией в планируемом периоде при соответствующей структуре работ и наиболее полном использовании представленных в распоряжение организации трудовых, материальных и финансовых ресурсов на основе прогрессивных технологий, передовых методов организации труда, производства и управления в условиях сложившейся структуры производственных звеньев. Наглядно представлено на следующей схеме



m ZrM5fnt0d+ymNKmxtnF8Egfoe0Z3jBGH728YlfQ4/UpWGT09OLG05e2JzjFPlnomVSdjeUrviWy5 63rgN4sNOraELky+RUrBdFOOW4lCaeAdJTVOeEbd2xUDQYl6prEt42Q4bFciKMOTUR8VOLYsji1M c4TKqKekE2e+W6OVBbks8aUk0KDNObaykIHlu6z2eeMUhz7tN65dk2M9eN39F6a/AAAA//8DAFBL AwQUAAYACAAAACEAu39GdtwAAAAIAQAADwAAAGRycy9kb3ducmV2LnhtbEyPwU7DMBBE70j8g7VI 3KhTi6ZVGqdClThTSovEbRMvSUpsh9htk79nOcFtn2Y0O5NvRtuJCw2h9U7DfJaAIFd507paw+Ht +WEFIkR0BjvvSMNEATbF7U2OmfFX90qXfawFh7iQoYYmxj6TMlQNWQwz35Nj7dMPFiPjUEsz4JXD bSdVkqTSYuv4Q4M9bRuqvvZnq4HK6VR/HNVOHabd9/H0jvZli1rf341PaxCRxvhnht/6XB0K7lT6 szNBdMzp/JGtfCgQrC8XC+ZSQ7pUIItc/h9Q/AAAAP//AwBQSwECLQAUAAYACAAAACEAtoM4kv4A AADhAQAAEwAAAAAAAAAAAAAAAAAAAAAAW0NvbnRlbnRfVHlwZXNdLnhtbFBLAQItABQABgAIAAAA IQA4/SH/1gAAAJQBAAALAAAAAAAAAAAAAAAAAC8BAABfcmVscy8ucmVsc1BLAQItABQABgAIAAAA IQD8pJAdUQIAAF8EAAAOAAAAAAAAAAAAAAAAAC4CAABkcnMvZTJvRG9jLnhtbFBLAQItABQABgAI AAAAIQC7f0Z23AAAAAgBAAAPAAAAAAAAAAAAAAAAAKsEAABkcnMvZG93bnJldi54bWxQSwUGAAAA AAQABADzAAAAtAUAAAAA " fillcolor="#cff" strokeweight="1.5pt">

Факторы, влияющие на производственную мощность строительной организации
Прогрессивные технологии
Передовые методы организации труда, производства, управления
Организационная структура производственных звеньев










Производственная мощность выражается в натуральных и стоимостных показателях. В большинстве случаев выражается в стоимостных показателях (тыс. руб.).

При планировании производственной мощности строительной организации рассчитывают следующие показатели:

ü фактическую производственную мощность,

ü уровень ее использования, анализируют сбалансированность плановой производственной программы с основными производственными ресурсами организации;

К производственным ресурсам, характеризующим величину и уровень использования производственной мощности, относят:

ü трудовые ресурсы — численность рабочих списочного состава строительной;

ü машинные ресурсы — ведущие строительные машины и механизмы, которые заняты на строительно-монтажных работах и учитываются в составе производственных фондов строительного назначения (без транспортных средств). Они обеспечивают выполнение основного объема механизированных строительно-монтажных работ, при этом учитываются как собственные, так и привлеченные машины и механизмы.

Расчет и производственной мощности строительной организации осуществляют в следующей последовательности:

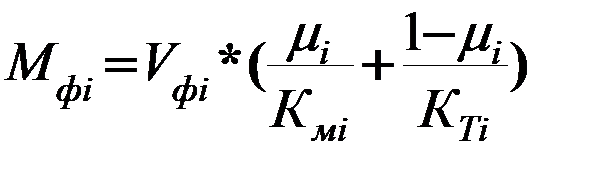

1) Рассчитывают фактическую среднегодовую производственную мощность по каждому виду работ по формуле:

,

где — объем СМР, фактически выполненный в базовом году собственными силами строительно-монтажного объединения;

— доля работ, выполненных механизированным способом, в общем объеме СМР;

— коэффициенты использования соответственно машинных и трудовых ресурсов.

2) Рассчитывают коэффициент сбалансированности планируемой производственной программы и фактической производственной мощности:

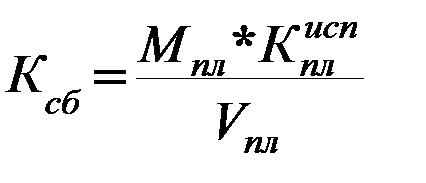

Программа строительно-монтажных работ и среднегодовая производственная мощность характеризуются коэффициентом сбалансированности , который рассчитывается с учетом планируемого коэффициента использования среднегодовой производственной мощности и стремится к единице:

,

где: - планируемый годовой объем СМР, подлежащий выполнению собственными силами строительной организации;



Вид работ V работ
Mi
Kmi Kti Mфi

  Ввод инженерных коммуникаций (11)   0,76 0,94 0,77
  Монтаж конструкций надземной части (7)   0,91 0,92 0,81
  Монтаж конструкций надземной части (11)   0,91 0,92 0,81
  Кровельные работы (7)   0,61 0,79 0,81
  Отделочные работы (7)   0,45 0,88 0,89
  Сантехнические работы (7)   0,45 0,88 0,89
  Благоустройство (11)   0,45 0,71 0,73
            143888,68


          К = 0,88



Поделиться с друзьями:


Дата добавления: 2015-05-10; Просмотров: 267; Нарушение авторских прав?; Мы поможем в написании вашей работы!


Нам важно ваше мнение! Был ли полезен опубликованный материал? Да | Нет



studopedia.su - Студопедия (2013 - 2024) год. Все материалы представленные на сайте исключительно с целью ознакомления читателями и не преследуют коммерческих целей или нарушение авторских прав! Последнее добавление




Генерация страницы за: 0.009 сек.
