Архитектура-(3434)Астрономия-(809)Биология-(7483)Биотехнологии-(1457)Военное дело-(14632)Высокие технологии-(1363)География-(913)Геология-(1438)Государство-(451)Демография-(1065)Дом-(47672)Журналистика и СМИ-(912)Изобретательство-(14524)Иностранные языки-(4268)Информатика-(17799)Искусство-(1338)История-(13644)Компьютеры-(11121)Косметика-(55)Кулинария-(373)Культура-(8427)Лингвистика-(374)Литература-(1642)Маркетинг-(23702)Математика-(16968)Машиностроение-(1700)Медицина-(12668)Менеджмент-(24684)Механика-(15423)Науковедение-(506)Образование-(11852)Охрана труда-(3308)Педагогика-(5571)Полиграфия-(1312)Политика-(7869)Право-(5454)Приборостроение-(1369)Программирование-(2801)Производство-(97182)Промышленность-(8706)Психология-(18388)Религия-(3217)Связь-(10668)Сельское хозяйство-(299)Социология-(6455)Спорт-(42831)Строительство-(4793)Торговля-(5050)Транспорт-(2929)Туризм-(1568)Физика-(3942)Философия-(17015)Финансы-(26596)Химия-(22929)Экология-(12095)Экономика-(9961)Электроника-(8441)Электротехника-(4623)Энергетика-(12629)Юриспруденция-(1492)Ядерная техника-(1748)

Приклад 2. По інвестиційному проекту А є такі дані: розмір інвестиційних вкладень становить 100 000 грн, проект передбачає отримання однако­вих щорічних надходжень




По інвестиційному проекту А є такі дані: розмір інвестиційних вкладень становить 100 000 грн, проект передбачає отримання однако­вих щорічних надходжень протягом 5 років. Ціна капіталу — 10 %.

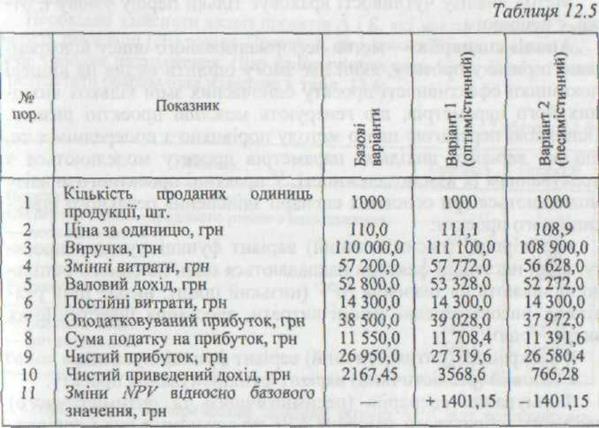

Вихідні дані для розрахунку наведено в табл. 12.5.

Отже, показник чутливості Кч чистого приведеного доходу до зміни ціни на один відсоток становить 58,73 %, тобто 1401,15 / 2167,45 *100 = 64,6%;

Кч = 64.6 / 1.1 = 58.73 %.

Так визначають показники чутливості по кожному фактору. Оскільки число сполучень значень факторів нескінченно вели­ке, аналіз одночасної їх зміни виконують за допомогою комп'ю­тера;

5) на базі даних, отриманих за допомогою аналізу чутливості, встановлюють найважливіші з погляду інвестиційного ризику фактори, а також розробляють найбільш ефективну стратегію ре­алізації проекту.

Хоча метод аналізу чутливості широко використовується завдяки своїй простоті, існують обмеження в його застосуван­ні. Це зумовлено тим, що відокремлений ризик проекту зале­жить від:

чутливості NPVпроекту до змін основних факторів ризику;

взаємозалежності цих факторів і можливості їх спільного впливу на проект.

Метод аналізу чутливості враховує тільки першу умову і, от­же, є неповним.

Аналіз сценаріїв — метод неформалізованого опису відокрем­леного ризику проекту, який дає змогу оцінити вплив на кінцеві показники ефективності проекту одночасних змін кількох вихід­них його параметрів, що генерують можливі проектні ризики. Основною перевагою цього методу порівняно з попереднім є те, що всі варіанти вихідних параметрів проекту моделюються з урахуванням їх взаємозалежності. У практиці проектного аналізу моделюються три основних сценарії здійснення реального інвес­тиційного проекту:

144)найгірший (песимістичний) варіант функціонування проек­ту, коли негативні фактори накладаються один на одного і спіль­но впливають на значення NPV(низький попит, низькі ціни реа­лізації, високі середні змінні витрати, зростання інвестиційних
витрат тощо);

145)найкращий (оптимістичний) варіант функціонування;

• базовий (реалістичний) варіант функціонування проекту.
Формування сценаріїв (песимістичного та оптимістичного) дає змогу розрахувати значення NPV покожному з них і порівня­ти його з реалістичним варіантом. Песимістичний сценарій пе­редбачає задання найгірших прогнозних значень по всіх факто­рах (якщо можливе їх спільне здійснення). В оптимістичному сценарії всі фактори задаються найбільш сприятливими з можли­вих значень.

Розглянемо кілька підходів щодо використання цього методу на практиці.

Пертий підхід пов'язаний з коригуванням грошового потоку та наступним розрахунком NPVдля всіх варіантів. Методика аналізу в цьому випадку така:

94)по інвестиційному проекту моделюють три його можливих варіанти: песимістичний, найбільш імовірний (реалістичний), оп­тимістичний;

95)по кожному з варіантів розраховують відповідний NPV, тоб­то отримують три величини: NPVп; NPVр; NPVо;

96)розраховують розмах варіації NPV за формулою

• з двох проектів, що порівнюються, більш ризикованим ува­жають той, у якого розмах варіації NPV більший.




Поделиться с друзьями:


Дата добавления: 2015-05-26; Просмотров: 341; Нарушение авторских прав?; Мы поможем в написании вашей работы!
