Архитектура-(3434)Астрономия-(809)Биология-(7483)Биотехнологии-(1457)Военное дело-(14632)Высокие технологии-(1363)География-(913)Геология-(1438)Государство-(451)Демография-(1065)Дом-(47672)Журналистика и СМИ-(912)Изобретательство-(14524)Иностранные языки-(4268)Информатика-(17799)Искусство-(1338)История-(13644)Компьютеры-(11121)Косметика-(55)Кулинария-(373)Культура-(8427)Лингвистика-(374)Литература-(1642)Маркетинг-(23702)Математика-(16968)Машиностроение-(1700)Медицина-(12668)Менеджмент-(24684)Механика-(15423)Науковедение-(506)Образование-(11852)Охрана труда-(3308)Педагогика-(5571)Полиграфия-(1312)Политика-(7869)Право-(5454)Приборостроение-(1369)Программирование-(2801)Производство-(97182)Промышленность-(8706)Психология-(18388)Религия-(3217)Связь-(10668)Сельское хозяйство-(299)Социология-(6455)Спорт-(42831)Строительство-(4793)Торговля-(5050)Транспорт-(2929)Туризм-(1568)Физика-(3942)Философия-(17015)Финансы-(26596)Химия-(22929)Экология-(12095)Экономика-(9961)Электроника-(8441)Электротехника-(4623)Энергетика-(12629)Юриспруденция-(1492)Ядерная техника-(1748)

Определение номенклатуры и подсчет объемов работ




Определение технических ресурсов.

Ведомость потребности в конструкциях, изделиях и материалах.

Определение материально-технических ресурсов на все строительство.

Исходные данные для проектирования календарного плана.

Принципы проектирования календарного плана.

Назначение календарного плана

Календарный план

Документированная модель строительного производства от внутриплощадочных работ до сдачи объекта в эксплуатацию.

1. Работы основного периода начинать только после окончания подготовительных работ;

2. Строительство начинать с прокладки постоянных и временных подъездных путей;

3. Предусмотреть в плане выполнение всех видов работ, начиная от подготовительных и заканчивая сдачей объекта в эксплуатацию;

4. Работы вести поточным методом;

5. Применять наиболее прогрессивные методы выполнения работ с максимально возможной и экономически целесообразной степенью механизации и комплексной механизации;

6. Продолжительность строительства не должна превышать нормативную;

7. Принятые методы производства работ должны обеспечивать качество строительства;

8. Загрузка рабочих бригад и машин должна быть равномерной и бесперебойной;

9. Увеличивать сменность работ, выполняемых дорогостоящими строительными машинами.

1. Чертежи архитектурно - строительной части;

2. Чертежи расчетно-конструктивной части;

3. Объемы строительно-монтажных работ;

4. Принятые методы производства работ и механизмы;

5. Трудоемкость работ и затраты машинного времени;

6. Строительный объем здания;

7. Нормативная продолжительность строительства;

8. Численный и квалификационный состав бригад;

9. Этажность, конфигурация и размеры здания;

10.Возможность разделения здания на захватки.

Определение материальных ресурсов.

Основанием являются объемы работ и нормы расхода материалов по СНиП ч. IV «Сметные нормы».

Таблица№5

Наименование Марка Ед. изм. Количество
1 2 3 4
Рубероид РКП-35б м² 122,08
Раствор М 100 м3 426,00
Раствор цементный М25 м3 11,01
Жидкое стекло   Т 0,02
Вода   м3 249,20
Щебень б=5-10мм м3 41,84
Мастика битумная кровельная МБК-Г-55 Т 0,126
Грунтовка БНК-45/190 БНК-45/180 Т 0,0013
Блоки фундамента ФБ шт 71
Плиты перекрытия ПР шт 152
Перемычки   шт 472
Бетон В20 М3 1,58
Электроды Ø6 мм Т 0,0931
Кирпич керамический 1000шт 1052,51
Краска малярная   Т 0,141
Водоэмульсионная краска   Т 2,26
Лак БТ-783 Т 0,054
Пиломатериалы   м3 3,52
Арматура А1 м2 16,59
Стекло оконное   м2 199,92
Плитка керамическая   м2 279,18

Количество машин и механизмов определяется на основании объемов работ и принятых методов производства работ. Данные заносят в ведомость.

Таблица 6.

Наименование работ Эскизы, формулы, подсчеты Ед. изм. по ЕНиР Кол-во
1 2 3 4
Срезка растительного слоя. Vср=((l1+5*2)*2+(b1+5*2)*2)*5*б Vcр=((41,4+5*2)*2+(12,74+5*2)*2)*5*0,2 м³ 1,402

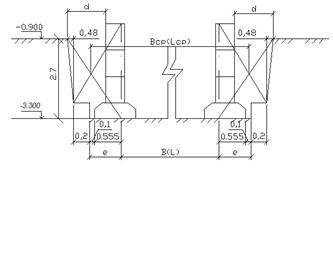

Разработка грунта в котловане экскаватором V=H/6 [(Вн+Вв)×(Lн+Lв)+(Вн×Lн)+ +(Вв×Lв)]




м³ 2155
Общий объем разрабатываемого грунта Vо=Vк.+ Vтр.= 2115+50 м³ 2650
Определяем объем обратной засыпки Vо.з.=((d+e)/2×H×P)/Ко.р. м³ 166
Определяем доработку грунта в ручную и механически hдор.=0,1 Vдор.=Вн×Lн×hдор.= 17,14×45.8×0,2 Механически: 157×70/100 В ручную: 157×30/100 м 157 109,9 34,01
Уплотнения грунта Vуп.=Vо.з. n=Н/0,2=2/0,2 м³ 166 10
Расчет баланса грунта Vобщ=Vк Vо.з.= 1150 Vвыв.= 1150-994,32 м³ м³ м³ 2115 1150 155.68

Ведомость потребности в машинах, оборудовании, механизированном инструменте. Таблица №7

Наименование Марка Ед. изм. Кол-во Техническая харктеристика
Экскаватор КБ-60 шт 1 Емкость ковша 0,5
Бульдозер ЭО-43-21 шт 1 Длина отвала 3,97м, высота отвала 1 м
Автосамосвал КАМА35320 шт 2 Грузоподъемность 7т
Трамбовка ТР-4 шт 1 Давление 5,5ат, длина трамбовки 1,07м
Теодолит Т-15 шт 1 -
Нивелир с рейкой Н-10 шт 1 -
Кран Д493а шт 1 Грузоподъемность Зт
Строп 4-х ветв.   шт 1
Строп 2-х ветв.   шт 1
Растворонасос СО-49Б шт 1 Мощность 4кВт
Штукат. станция "Салют-2" шт 1 Подача 2мЗ/ч, мощность 3,5кВт
Электрокраск. СО-61 шт 1 Мощность 0,27кВт
Агрегат для нанесения шпатлевки АНШ-1-5 шт 1 Мощность 0,55кВт
Шпатл. агрегат СО-150 шт 1 Мощность 1,5 кВт
Сварочный аппарат СТЭ-24 шт 1 Мощность 54кВт
Машина для нанесения мастики СО-122 А шт 1 Мощность 4,9кВт
Машина для наклейки рубероида СО-121 шт 1
Электрокалорифер ВНОИОМС шт 1 Мощность 156кВт

Основанием для подсчета объемов работ являются рабочие чертежи единица измерения согласно СНиП ч.IV «Сметные нормы». Объемы работ рассчитываются в табличной форме: Ведомость подсчета объемов земляных работ.






Поделиться с друзьями:


Дата добавления: 2015-06-28; Просмотров: 2601; Нарушение авторских прав?; Мы поможем в написании вашей работы!


Нам важно ваше мнение! Был ли полезен опубликованный материал? Да | Нет



studopedia.su - Студопедия (2013 - 2024) год. Все материалы представленные на сайте исключительно с целью ознакомления читателями и не преследуют коммерческих целей или нарушение авторских прав! Последнее добавление




Генерация страницы за: 0.009 сек.
