Архитектура-(3434)Астрономия-(809)Биология-(7483)Биотехнологии-(1457)Военное дело-(14632)Высокие технологии-(1363)География-(913)Геология-(1438)Государство-(451)Демография-(1065)Дом-(47672)Журналистика и СМИ-(912)Изобретательство-(14524)Иностранные языки-(4268)Информатика-(17799)Искусство-(1338)История-(13644)Компьютеры-(11121)Косметика-(55)Кулинария-(373)Культура-(8427)Лингвистика-(374)Литература-(1642)Маркетинг-(23702)Математика-(16968)Машиностроение-(1700)Медицина-(12668)Менеджмент-(24684)Механика-(15423)Науковедение-(506)Образование-(11852)Охрана труда-(3308)Педагогика-(5571)Полиграфия-(1312)Политика-(7869)Право-(5454)Приборостроение-(1369)Программирование-(2801)Производство-(97182)Промышленность-(8706)Психология-(18388)Религия-(3217)Связь-(10668)Сельское хозяйство-(299)Социология-(6455)Спорт-(42831)Строительство-(4793)Торговля-(5050)Транспорт-(2929)Туризм-(1568)Физика-(3942)Философия-(17015)Финансы-(26596)Химия-(22929)Экология-(12095)Экономика-(9961)Электроника-(8441)Электротехника-(4623)Энергетика-(12629)Юриспруденция-(1492)Ядерная техника-(1748)

Лекция №8 (01.11.2010)

II.Анализ и оценка проектных рисков

Инвестиционная деятельность во всех формах связана со значительным риском, что характерно для рыночной экономики.

Рост степени риска в современных условиях может быть связан с:

· быстрым изменением экономической ситуации на рынке инвестиционных товаров;

· расширением предложения для инвестирования приватизированных объектов и переделом собственности;

· появлением новых эмитентов и финансовых инструментов для вложения в ценных бумаги.

Под инвестиционным риском понимают вероятность возникновения непредвиденных финансовых потерь (снижение прибыли, дохода, потеря капитало-инвестора) вследствие наступления неблагоприятных обстоятельств.

Классификация инвестиционных рисков:

· по формам проявления:

- экономические риски;

- политические риски;

- социальные риски;

- экологические риски и прочее.

· по формам инвестирования:

- реальное инвестирование;

- портфельное инвестирование;

- операции с недвижимостью.

· по источникам возникновения:

- систематический (рыночный) риск;

- несистематический риск (для конкретного проекта или инвестора).

Наиболее распространенные методы анализа и оценки проектных рисков:

· Статистический метод – изучение доходов и потерь от вложения капитала и установления частоты их возникновения. На основе полученных данных составляют прогноз на будущее.

· Анализ целесообразности затрат – выявление потенциальных зон риска. Перерасход инвестиционных затрат может быть вызван следующими причинами:

- изменением границ проектирования;

- возникновением дополнительных затрат у подрядчика в ходе строительства затрат;

- первоначальной недооценкой стоимости проекта;

- различием в производительности;

- несовпадением в эффективности проектов (доходности, окупаемости капитальных вложений, безопасности).

· Метод экспертных оценок основан на анкетировании заключений специальных экспертов.

· Метод использования аналогов – использование сходства, подобия явлений (проектов) и их сопоставлении с другими аналогичными объектами.

· Анализ безубыточности проекта (критическая точка безубыточности) определяется для проекта в целом.

Безубыточность хозяйственной деятельности, связанной с объектом инвестирования (на стадии его эксплуатации), достигается при таком объеме производства (продаж), который равен сумме текущих (операционных) издержек.

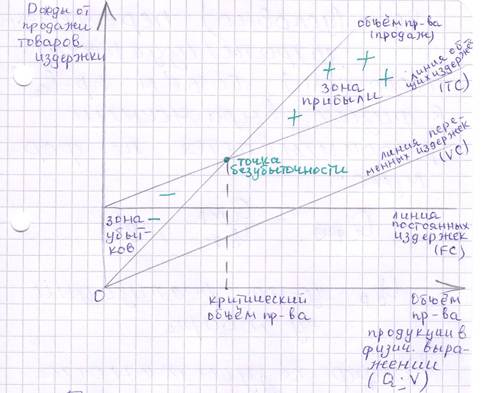

График безубыточности представлен на рисунке:

Пороговый объем производства рассчитывается по формуле:

где:

FC – (условно) постоянные затраты (издержки);

VC – (условно) переменные затраты (издержки).

Пороговый объем производства в физическом выражении рассчитывается по формуле:

где:

FC – (условно) постоянные затраты (издержки);

VC – (условно) переменные затраты (издержки).

C – общие издержки в абсолютном выражении;

S – выручка от продажи товаров.

Значение порогового объема производства (Кбу) равно 0,6-0,7, тогда проект считается устойчивым после освоения проектной мощности.

На основании рассмотренных методов анализа и оценки проектных рисков можно следующие делать выводы:

· На случай наступления неблагоприятных обстоятельств должны быть приняты меры по снижению проектных рисков за счет создания резервов материальных и денежных ресурсов, производственных мощностей для возможной переориентации деятельности предприятия.

· Значительно понизить инвестиционные риски можно путей обоснованного прогнозирования, самострахования, страхования инвестиций, передачи части проектных рисков сторонним физическим и юридическим лицам (развитие проектного кредитования и финансирования крупномасштабных производственного назначения).

· Самострахование связано с формированием из чистой прибыли резервных фондов и покрытия за счет них возможных рисков. Оно имеет смысл, когда вероятность потерь невелика или когда предприятие располагает большим количеством однотипного оборудования и транспортных средств.

· В мировой практике применяют другие способы защиты от инвестиционных рискоа: при реализации дорогостоящих наукоемких проектов практикуют перевод части риска на венчурные (рисковые) компании, которые в случае неудачи своего проекта примут на себя часть возможных потерь его инициатора.

· Самый верный способ снижения проектных рисков – обоснованный выбор инвестиционных решений, что находит отражение в технико-экономическом обосновании и в бизнес-плане инвестиционного проекта

<== предыдущая лекция | следующая лекция ==>
I.Чувствительность проекта | I.Сущность финансовых активов
Поделиться с друзьями:


Дата добавления: 2014-01-05; Просмотров: 208; Нарушение авторских прав?; Мы поможем в написании вашей работы!


Нам важно ваше мнение! Был ли полезен опубликованный материал? Да | Нет



studopedia.su - Студопедия (2013 - 2024) год. Все материалы представленные на сайте исключительно с целью ознакомления читателями и не преследуют коммерческих целей или нарушение авторских прав! Последнее добавление




Генерация страницы за: 0.014 сек.
