Архитектура-(3434)Астрономия-(809)Биология-(7483)Биотехнологии-(1457)Военное дело-(14632)Высокие технологии-(1363)География-(913)Геология-(1438)Государство-(451)Демография-(1065)Дом-(47672)Журналистика и СМИ-(912)Изобретательство-(14524)Иностранные языки-(4268)Информатика-(17799)Искусство-(1338)История-(13644)Компьютеры-(11121)Косметика-(55)Кулинария-(373)Культура-(8427)Лингвистика-(374)Литература-(1642)Маркетинг-(23702)Математика-(16968)Машиностроение-(1700)Медицина-(12668)Менеджмент-(24684)Механика-(15423)Науковедение-(506)Образование-(11852)Охрана труда-(3308)Педагогика-(5571)Полиграфия-(1312)Политика-(7869)Право-(5454)Приборостроение-(1369)Программирование-(2801)Производство-(97182)Промышленность-(8706)Психология-(18388)Религия-(3217)Связь-(10668)Сельское хозяйство-(299)Социология-(6455)Спорт-(42831)Строительство-(4793)Торговля-(5050)Транспорт-(2929)Туризм-(1568)Физика-(3942)Философия-(17015)Финансы-(26596)Химия-(22929)Экология-(12095)Экономика-(9961)Электроника-(8441)Электротехника-(4623)Энергетика-(12629)Юриспруденция-(1492)Ядерная техника-(1748)

Фиксированным интервалом времени между заказами




Расчет параметров системы управления запасами с



Показатель Порядок расчета
1. Потребность, шт/плановый период 2. Интервал времени между заказами, дни 3. Время поставки, дни/поставку 4. Возможная задержка поставки, дни 5. Ожидаемое дневное потребление, шт/день 6. Ожидаемое потребление за время поставки, шт. 7. Максимальное потребление за время поставки, шт. 8. Гарантийный запас, шт. 9. Максимальный желательный запас, шт. 10. Размер заказа, шт/заказ Исх. данные См. формулу (5.8) Исх. данные Исх. данные [1]: [Количество рабочих дней] [3] × [5] ([3] + [4]) × [5] [7] - [6] [8] + [2] × [5] См. формулу (5.9)



Гарантийный (страховой) запас позволяет обеспечивать потребность на время предполагаемой задержки поставки (под возможной задержкой поставки также подразумевается максимально возможная задержка).

Графическая иллюстрация функционирования системы управления запасами с фиксированным интервалом времени между заказами представлена на рис.5.6.

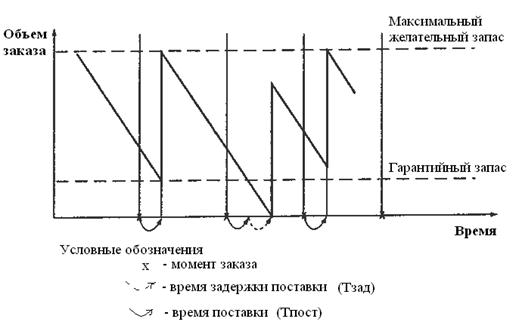

Рис. 5.6. График движения запасов в системе управления

запасами с фиксированным интервалом времени между заказами



Так как в рассматриваемой системе момент заказа заранее определен и не меняется ни при каких обстоятельствах, постоянно пересчитываемым параметром является именно размер заказа. Его вычисление основывается на прогнозируемом уровне потребления до момента поступления заказа на склад организации. Расчет размера заказа в системе с фиксированным интервалом времени между зака­зами производится по формуле:

(5.9)

где РЗ - размер заказа, шт.;

МЖЗ - максимальный желательный запас, шт.;

ТЗ - текущий запас, шт.;

ОП - ожидаемое потребление за время поставки, шт.;

СН - сделанные, но еще не полученные заказы

Данная система является наиболее подходящей для запасов со следующими характеристиками:

• малоценные предметы;

• низкие затраты на хранение материально-технических запасов;

• незначительные издержки, даже если запасы кончились;

• один из многих предметов, закупаемых у одного и того же поставщика;

• скидка с цены зависит от стоимости заказов сразу на несколько предметов;

• относительно постоянный уровень спроса;

• расходные материалы или предметы.






Поделиться с друзьями:


Дата добавления: 2014-01-05; Просмотров: 844; Нарушение авторских прав?; Мы поможем в написании вашей работы!


Нам важно ваше мнение! Был ли полезен опубликованный материал? Да | Нет



studopedia.su - Студопедия (2013 - 2024) год. Все материалы представленные на сайте исключительно с целью ознакомления читателями и не преследуют коммерческих целей или нарушение авторских прав! Последнее добавление




Генерация страницы за: 0.011 сек.
