Архитектура-(3434)Астрономия-(809)Биология-(7483)Биотехнологии-(1457)Военное дело-(14632)Высокие технологии-(1363)География-(913)Геология-(1438)Государство-(451)Демография-(1065)Дом-(47672)Журналистика и СМИ-(912)Изобретательство-(14524)Иностранные языки-(4268)Информатика-(17799)Искусство-(1338)История-(13644)Компьютеры-(11121)Косметика-(55)Кулинария-(373)Культура-(8427)Лингвистика-(374)Литература-(1642)Маркетинг-(23702)Математика-(16968)Машиностроение-(1700)Медицина-(12668)Менеджмент-(24684)Механика-(15423)Науковедение-(506)Образование-(11852)Охрана труда-(3308)Педагогика-(5571)Полиграфия-(1312)Политика-(7869)Право-(5454)Приборостроение-(1369)Программирование-(2801)Производство-(97182)Промышленность-(8706)Психология-(18388)Религия-(3217)Связь-(10668)Сельское хозяйство-(299)Социология-(6455)Спорт-(42831)Строительство-(4793)Торговля-(5050)Транспорт-(2929)Туризм-(1568)Физика-(3942)Философия-(17015)Финансы-(26596)Химия-(22929)Экология-(12095)Экономика-(9961)Электроника-(8441)Электротехника-(4623)Энергетика-(12629)Юриспруденция-(1492)Ядерная техника-(1748)

Определение резервов времени

После того, как были рассчитаны прямой путь и обратный путь, можно определить, какие операции могут задерживаться, вычислив "простой" или "колебание".

Полный простой или колебание операции представляет разницу между LS и ES (LS - ES = SL) или между LF и EF (LF - EF = SL).

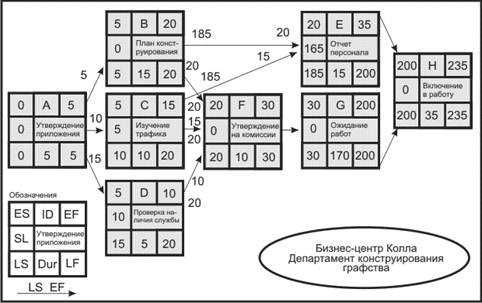

Например, простой для операции C - 5 дней, для операции D - 10 дней и для операции G - 0 (см. рис. 10.8).

Полный простой показывает то время, на которое выполнение операции может задерживаться, не задерживая при этом выполнение проекта.

После вычисления простоя для каждой операции легко определить критический путь. Когда LF = EF для конечной операции проекта, критический путь можно определить, как те операции, у которых LF = EF или простой = О (LF - EF = 0)(или LS - ES = 0).





Рис. 10.8. Сетевой график для проекта создания бизнес-центра с указанием резервов времени выполнения операций



<== предыдущая лекция | следующая лекция ==>
Обратный анализ - определение поздних сроков завершения операций | Практика. Комментарии ветеранов управления проектами относительно значения критического пути для управления проектами
Поделиться с друзьями:


Дата добавления: 2014-01-05; Просмотров: 286; Нарушение авторских прав?; Мы поможем в написании вашей работы!


Нам важно ваше мнение! Был ли полезен опубликованный материал? Да | Нет



studopedia.su - Студопедия (2013 - 2024) год. Все материалы представленные на сайте исключительно с целью ознакомления читателями и не преследуют коммерческих целей или нарушение авторских прав! Последнее добавление




Генерация страницы за: 0.011 сек.
