Архитектура-(3434)Астрономия-(809)Биология-(7483)Биотехнологии-(1457)Военное дело-(14632)Высокие технологии-(1363)География-(913)Геология-(1438)Государство-(451)Демография-(1065)Дом-(47672)Журналистика и СМИ-(912)Изобретательство-(14524)Иностранные языки-(4268)Информатика-(17799)Искусство-(1338)История-(13644)Компьютеры-(11121)Косметика-(55)Кулинария-(373)Культура-(8427)Лингвистика-(374)Литература-(1642)Маркетинг-(23702)Математика-(16968)Машиностроение-(1700)Медицина-(12668)Менеджмент-(24684)Механика-(15423)Науковедение-(506)Образование-(11852)Охрана труда-(3308)Педагогика-(5571)Полиграфия-(1312)Политика-(7869)Право-(5454)Приборостроение-(1369)Программирование-(2801)Производство-(97182)Промышленность-(8706)Психология-(18388)Религия-(3217)Связь-(10668)Сельское хозяйство-(299)Социология-(6455)Спорт-(42831)Строительство-(4793)Торговля-(5050)Транспорт-(2929)Туризм-(1568)Физика-(3942)Философия-(17015)Финансы-(26596)Химия-(22929)Экология-(12095)Экономика-(9961)Электроника-(8441)Электротехника-(4623)Энергетика-(12629)Юриспруденция-(1492)Ядерная техника-(1748)

Примерный план приведения убежища в готовность к приему укрываемых

Пример выполнения расчета на приведение в готовность защитных сооружений

Исходные данные для расчета

Выполнение расчета на приведение в готовность защитных сооружений гражданской обороны

Разработка плана приведения убежища в готовность к приему укрываемых

Мероприятия по приведению убежища в готовность, сроки их выполнения, необходимые силы и средства, ответственных исполнителей указывают в плане приведения убежища в готовность к приему укрываемых (таблица 4). Объем и количество этих мероприятий зависит от класса убежища, его оборудования, вместимости и особенностей использования в мирное время. План утверждает руководитель организации. Ежегодно проверяется реальность его выполнения и вносятся необходимые коррективы.

Расчет на приведение в готовность защитных сооружений гражданской обороны выполняет начальник службы убежищ и укрытий объекта. Цель данного расчета – определить время начала и окончания работ по приведению в готовность защитных сооружений гражданской обороны на объекте.

• Количество убежищ и ПРУ, имеющихся на объекте, их вместимость и время приведения в готовность;

• количество подвалов, сроки и объемы работ по их дооборудованию;

• план строительства убежищ и ПРУ в текущем году;

• планируемое количество быстровозводимых убежищ, нормативы по их строительству (табл. 3);

• планируемое количество простейших укрытий, нормативы по их строительству.

Возьмем исходные данные из примера расчета на потребное количество защитных сооружений гражданской обороны для укрытия персонала объекта.

Решение

1. Работы по приведению в готовность существующих убежищ и ПРУ выполняются группой (звеном) по обслуживанию защитных сооружений.

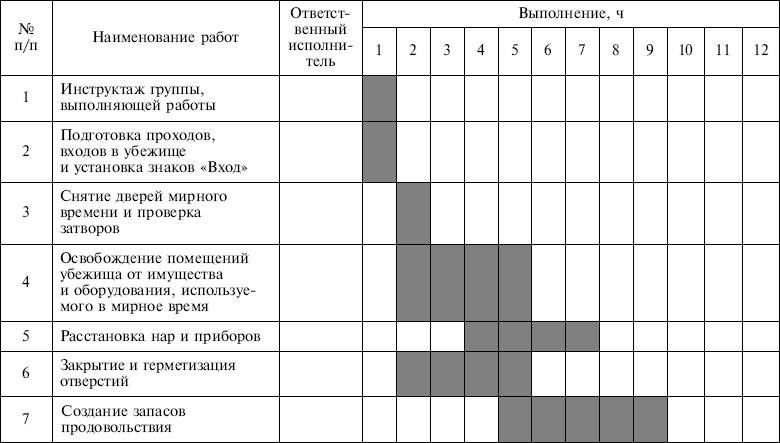

Таблица 4

В первые сутки приводятся в готовность 3 убежища общей вместимостью (С) 85 чел.

С = С + С2 + С3 = 25 + 30 + 30 = 85 чел.

2. Из опыта проведения учений на объекте определено, что трудоемкость работ по приспособлению одного подвала каменного дома под укрытие вместимостью 20 чел. (Tп) составляет 90 чел./ч. Одна бригада численностью 9 чел. (Kр,) затратит на дооборудование одного подвала 10 ч:

Tп/Kр=90/ 9=10ч

На объекте три таких подвала общей вместимостью 60 чел.

Планируем работу трех бригад численностью (Ар,) 9 чел. В этом случае в первые сутки будут приспособлены все три подвала.

3. Время на достройку защитных сооружений гражданской обороны берется из проектной документации. В данном примере такая достройка не предусмотрена.

4. На объекте планируется строительство одного быстровозводимого убежища, выполненного из лесоматериалов, вместимостью 50 чел. Трудоемкость его строительства (TБВУ) согласно таблице 3 составит 36 чел./дней. Выделяем на строительство бригаду численностью (KБВУр) 18 чел. Время строительства убежища составит 2 дня.

TБВУ/KБВУр = 36/18=2 дня.

5. Строительство простейших укрытий в данном случае не требуется. Результаты проведенных расчетов оформляем в виде таблицы 5 (с. 80).

<== предыдущая лекция | следующая лекция ==>
Основные показатели быстровозводимых убежищ | Расчет приведения в готовность защитных сооружений гражданской обороны
Поделиться с друзьями:


Дата добавления: 2014-01-07; Просмотров: 7305; Нарушение авторских прав?; Мы поможем в написании вашей работы!


Нам важно ваше мнение! Был ли полезен опубликованный материал? Да | Нет



studopedia.su - Студопедия (2013 - 2024) год. Все материалы представленные на сайте исключительно с целью ознакомления читателями и не преследуют коммерческих целей или нарушение авторских прав! Последнее добавление




Генерация страницы за: 0.008 сек.
