Архитектура-(3434)Астрономия-(809)Биология-(7483)Биотехнологии-(1457)Военное дело-(14632)Высокие технологии-(1363)География-(913)Геология-(1438)Государство-(451)Демография-(1065)Дом-(47672)Журналистика и СМИ-(912)Изобретательство-(14524)Иностранные языки-(4268)Информатика-(17799)Искусство-(1338)История-(13644)Компьютеры-(11121)Косметика-(55)Кулинария-(373)Культура-(8427)Лингвистика-(374)Литература-(1642)Маркетинг-(23702)Математика-(16968)Машиностроение-(1700)Медицина-(12668)Менеджмент-(24684)Механика-(15423)Науковедение-(506)Образование-(11852)Охрана труда-(3308)Педагогика-(5571)Полиграфия-(1312)Политика-(7869)Право-(5454)Приборостроение-(1369)Программирование-(2801)Производство-(97182)Промышленность-(8706)Психология-(18388)Религия-(3217)Связь-(10668)Сельское хозяйство-(299)Социология-(6455)Спорт-(42831)Строительство-(4793)Торговля-(5050)Транспорт-(2929)Туризм-(1568)Физика-(3942)Философия-(17015)Финансы-(26596)Химия-(22929)Экология-(12095)Экономика-(9961)Электроника-(8441)Электротехника-(4623)Энергетика-(12629)Юриспруденция-(1492)Ядерная техника-(1748)

Начальные этапы развития горных работ

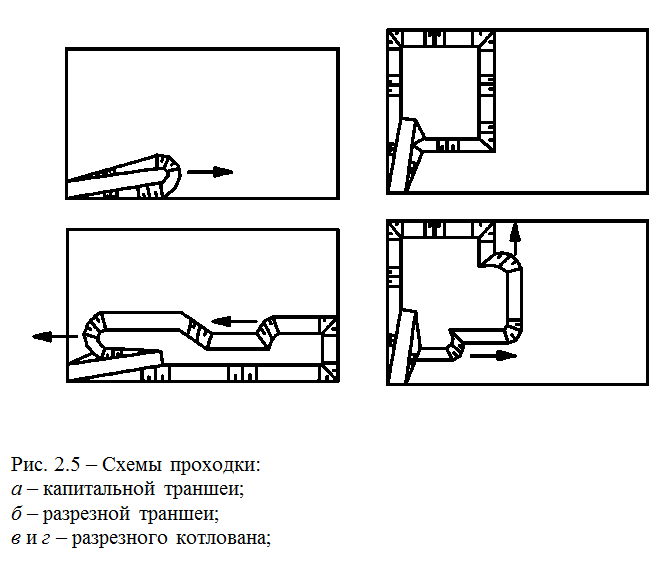

Вскрытие рабочих горизонтов осуществляется посредством сооружения специально предназначенных для этого выработок. Для обеспечения перевозок горной массы каждый горизонт должен быть вскрыт капитальной траншеей (рис. 2.5, а), как правило наклонной, так как она соединяет отметку вскрываемого горизонта с отметкой уже действующих горизонтов и поверхности.

Горные работы на горизонте начинают с создания первоначального фронта, для чего проводят разрезную траншею (рис. 2.5 б) или разрезной котлован (рис. 2.5, в). Иногда породу, если позволяют параметры экскаваторов, размещают в прибортовом отвале, но чаще ее транспортируют на внешний отвал. Далее производится разнос одного или двух бортов разрезной траншеи (см. рис. 2.5, б) или разрезного котлована (рис. 2.5, г). После необходимого опережения верхнего уступа появляется возможность вскрытия нижерасположенного горизонта и проведения в его пределах разрезной выработки. Продольный уклон рабочих горизонтов должен устанавливаться с учетом обеспечения безопасности работы транспортных средств при погрузке.

На выбор места заложения разрезных траншей влияют главным образом рельеф поверхности и кровли залежи и необходимость сокращения объема горно-строительных работ для быстрейшего ввода карьера в эксплуатацию. Обычно разрезные траншеи при разработке горизонтальных и пологих месторождений проводят по простиранию залежи. Это обеспечивает достаточный фронт работ для машин большой производительности и позволяет получить значительные вскрытые запасы полезного ископаемого. На небольших карьерах подготовительные работы могут осуществляться последовательно несколькими относительно короткими участками. В таком порядке часто разрабатывают залежи строительных горных пород, что позволяет уменьшить первоначальные затраты на вскрышные работы и применяемое оборудование.

При разработке свит пологих пластов и залежей сложного строения направление развития горных работ должно обеспечивать возможность раздельной выемки полезного ископаемого и пустых пород. При разработке пластовых залежей работы раз­вивают по падению и очень редко по восстанию. Если по условиям вскрытия фронт работ располагают вдоль короткой оси или по диагонали карьерного поля, необходимая мощность карьера достигается при высокой скорости подвигания фронта работ.











Поделиться с друзьями:


Дата добавления: 2014-01-07; Просмотров: 864; Нарушение авторских прав?; Мы поможем в написании вашей работы!


Нам важно ваше мнение! Был ли полезен опубликованный материал? Да | Нет



studopedia.su - Студопедия (2013 - 2024) год. Все материалы представленные на сайте исключительно с целью ознакомления читателями и не преследуют коммерческих целей или нарушение авторских прав! Последнее добавление




Генерация страницы за: 0.008 сек.
