КАТЕГОРИИ: Архитектура-(3434)Астрономия-(809)Биология-(7483)Биотехнологии-(1457)Военное дело-(14632)Высокие технологии-(1363)География-(913)Геология-(1438)Государство-(451)Демография-(1065)Дом-(47672)Журналистика и СМИ-(912)Изобретательство-(14524)Иностранные языки-(4268)Информатика-(17799)Искусство-(1338)История-(13644)Компьютеры-(11121)Косметика-(55)Кулинария-(373)Культура-(8427)Лингвистика-(374)Литература-(1642)Маркетинг-(23702)Математика-(16968)Машиностроение-(1700)Медицина-(12668)Менеджмент-(24684)Механика-(15423)Науковедение-(506)Образование-(11852)Охрана труда-(3308)Педагогика-(5571)Полиграфия-(1312)Политика-(7869)Право-(5454)Приборостроение-(1369)Программирование-(2801)Производство-(97182)Промышленность-(8706)Психология-(18388)Религия-(3217)Связь-(10668)Сельское хозяйство-(299)Социология-(6455)Спорт-(42831)Строительство-(4793)Торговля-(5050)Транспорт-(2929)Туризм-(1568)Физика-(3942)Философия-(17015)Финансы-(26596)Химия-(22929)Экология-(12095)Экономика-(9961)Электроника-(8441)Электротехника-(4623)Энергетика-(12629)Юриспруденция-(1492)Ядерная техника-(1748) |
Расходящиеся разноритмичные потоки

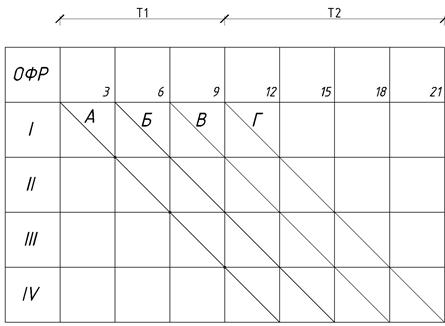

Поточные методы организации работ МЕТОДЫ ОРГАНИЗАЦИИ РАБОТ (МОР) ЛЕКЦИЯ №4 (от 16.03.11) (ПРОДОЛЖЕНИЕ) Ритмичные потоки — это потоки, в которых все работы на всех фронтах выполняются с одним ритмом. Ритм — это время выполнения работы на фронте. Примем m = 4 — число видов работ; n = 4 — число фронтов. Выполняются работы А, Б, В, Г. r A = r Б = r В = r Г = 3 дня = r Для определения продолжительности всего комплекса работ построим график ордината фронт работ. Рис.15. Пример ритмичного потока

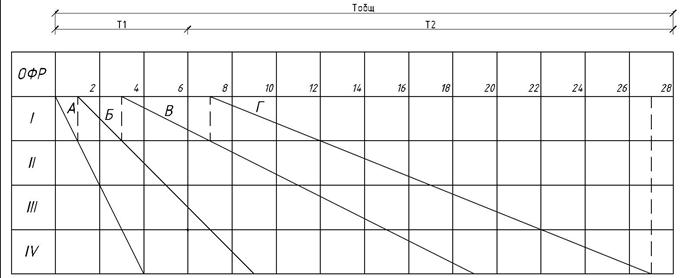

Ритмичные потоки начинают применяться с 1930-1940-х гг. при возведении жилых зданий в Москве, Ленинграде и других городах. Широкого применения они не нашли, т.к. приходится искусственно поддерживать производительность бригад, выполняющих различные работы. Эти потоки имеют теоретическое значение: с них начинается теория поточной организации работ. Наиболее жизнеспособными являются кратноритмичные потоки или разноритмичные потоки. В таких потоках каждая работа выполняется со своим ритмом. При этом ритм этой работы на всех фронтах постоянен. Разноритмичные потоки: а) расходящиеся; б) сходящиеся. В таких потоках ритм каждой последующей работы больше ритма предыдущей работы. Пусть r A = 1 день; n = 4 r Б = 2 дня; r В = 4 дня; r Г = 5 дней. Рис.16. Пример разноритмичного расходящегося потока
где t Г — продолжительность последней работы. Общая продолжительность равна сумме ритмов работ без последнее + продолжительность последней работы.
Дата добавления: 2013-12-12; Просмотров: 517; Нарушение авторских прав?; Мы поможем в написании вашей работы! Нам важно ваше мнение! Был ли полезен опубликованный материал? Да | Нет |
