Студопедия

КАТЕГОРИИ:


Архитектура-(3434)Астрономия-(809)Биология-(7483)Биотехнологии-(1457)Военное дело-(14632)Высокие технологии-(1363)География-(913)Геология-(1438)Государство-(451)Демография-(1065)Дом-(47672)Журналистика и СМИ-(912)Изобретательство-(14524)Иностранные языки-(4268)Информатика-(17799)Искусство-(1338)История-(13644)Компьютеры-(11121)Косметика-(55)Кулинария-(373)Культура-(8427)Лингвистика-(374)Литература-(1642)Маркетинг-(23702)Математика-(16968)Машиностроение-(1700)Медицина-(12668)Менеджмент-(24684)Механика-(15423)Науковедение-(506)Образование-(11852)Охрана труда-(3308)Педагогика-(5571)Полиграфия-(1312)Политика-(7869)Право-(5454)Приборостроение-(1369)Программирование-(2801)Производство-(97182)Промышленность-(8706)Психология-(18388)Религия-(3217)Связь-(10668)Сельское хозяйство-(299)Социология-(6455)Спорт-(42831)Строительство-(4793)Торговля-(5050)Транспорт-(2929)Туризм-(1568)Физика-(3942)Философия-(17015)Финансы-(26596)Химия-(22929)Экология-(12095)Экономика-(9961)Электроника-(8441)Электротехника-(4623)Энергетика-(12629)Юриспруденция-(1492)Ядерная техника-(1748)

Методы организации работ (мор)




ЛЕКЦИЯ №5

Сходящиеся потоки

— это такие потоки, в которых ритм каждой последующей работы меньше ритма предыдущей работы.

Пусть r A = 5 день; n = 4

r Б = 3 дня;

r В = 2 дня;

r Г = 1 дней.

Для определения начала работы Б, которая обеспечила непрерывную работу бригады Б, рассчитаем период развертывания. Для этого исходные данные представим в виде матрицы 4×4 в системе ОФР.

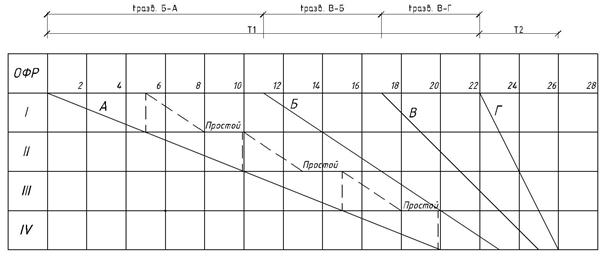

Рис.17. Пример разноритмичного сходящегося потока

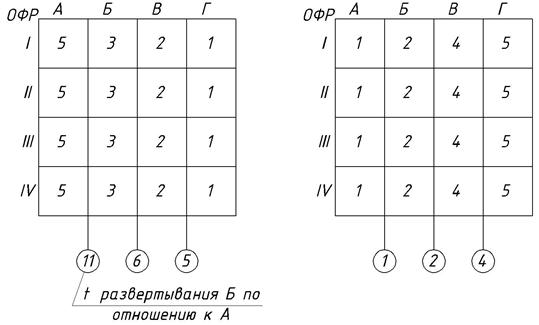

Рис.18. Пример расчета периодов развертывания





Общая продолжительность комплекса работ в сходящихся потоках равна сумме периодов развертывания работ, начиная со второй, + продолжительность последней работы.

Период развертывания — это время, на которое надо сместить начало последующей работы по отношению к началу предыдущей, при этом он должен обеспечить:

а) непрерывную (беспростойную) работу бригады;

б) максимальное сближение частных потоков;

в) на одном фронте должна выполняться 1 работа.

Период развертывания равен продолжительности предыдущей работы на первом фронте + максимальное значение суммы разностей одноранговых смежных работ.


(от 30.03.11)

(ПРОДОЛЖЕНИЕ)

Формирование и расчет неритмичных потоков



Расчет неритмичных потоков достаточно сложен. В 50- х гг. ХХ в. их рассчитывали, приводя к кратноритмичным потокам, усредняя продолжительности работ на отдельных фронтах. Такой способ не давал требуемой точности, был приближенным.

В 1964г. В.В. Чихачев предложил графический метод расчета неритмичных потоков.

Рис.19. Пример расчета неритмичных потоков графическим методом



Суть графического метода: на циклограмме изображается первая работа, следующая работа в том же масштабе изображается на кальке. Этот график на кальке перемещался параллельно горизонтальной оси до пересечения с одной из точек на графике первой работы (точки сближения). Затем график с кальки переносился на рабочий чертеж календарного плана. Метод точен, но трудоемок.

В 1972 г. В.А. Афанасьев защитил докторскую диссертацию по методикам формирования расчетов неритмичных потоков.




Поделиться с друзьями:


Дата добавления: 2013-12-12; Просмотров: 450; Нарушение авторских прав?; Мы поможем в написании вашей работы!


Нам важно ваше мнение! Был ли полезен опубликованный материал? Да | Нет



studopedia.su - Студопедия (2013 - 2024) год. Все материалы представленные на сайте исключительно с целью ознакомления читателями и не преследуют коммерческих целей или нарушение авторских прав! Последнее добавление




Генерация страницы за: 0.007 сек.
