КАТЕГОРИИ: Архитектура-(3434)Астрономия-(809)Биология-(7483)Биотехнологии-(1457)Военное дело-(14632)Высокие технологии-(1363)География-(913)Геология-(1438)Государство-(451)Демография-(1065)Дом-(47672)Журналистика и СМИ-(912)Изобретательство-(14524)Иностранные языки-(4268)Информатика-(17799)Искусство-(1338)История-(13644)Компьютеры-(11121)Косметика-(55)Кулинария-(373)Культура-(8427)Лингвистика-(374)Литература-(1642)Маркетинг-(23702)Математика-(16968)Машиностроение-(1700)Медицина-(12668)Менеджмент-(24684)Механика-(15423)Науковедение-(506)Образование-(11852)Охрана труда-(3308)Педагогика-(5571)Полиграфия-(1312)Политика-(7869)Право-(5454)Приборостроение-(1369)Программирование-(2801)Производство-(97182)Промышленность-(8706)Психология-(18388)Религия-(3217)Связь-(10668)Сельское хозяйство-(299)Социология-(6455)Спорт-(42831)Строительство-(4793)Торговля-(5050)Транспорт-(2929)Туризм-(1568)Физика-(3942)Философия-(17015)Финансы-(26596)Химия-(22929)Экология-(12095)Экономика-(9961)Электроника-(8441)Электротехника-(4623)Энергетика-(12629)Юриспруденция-(1492)Ядерная техника-(1748) |
Используемые в организации, планировании и управлении
Организационно-техническое моделирование строительного производства Классификация потоков по характеру временного развития Ведущиминазывают потоки, технологически между собой связанные и определяющие общую продолжительность строительства. В комплексном потоке сооружения железнодорожного пути такими являются потоки постройки малых водопропускных сооружений, отсыпки земляного полотна, возведения верхнего строения пути. Ведущие и неведущие потоки Комплексный поток сооружения железнодорожного пути Комплексный поток сооружения железнодорожного пути состоит из объектных потоков постройки водопропускных сооружений, земляного полотна и верхнего строения пути. Объектный поток постройки водопропускных сооружений состоит из специализированных потоков постройки водопропускных труб, малых и средних мостов. Объектный поток сооружения земляного полотна состоит из специализированных потоков работ: подготовительных, основных (экскаваторных, скреперных, бульдозерных) и отделочных. Объектный поток сооружения верхнего строения пути состоит из специализированных потоков: укладки пути, балластировки песком, балластировки на два слоя щебня, послеосадочного ремонта.
Каждый из специализированных потоков состоит из частных потоков. Постройка водопропускных труб складывается из потоков: · подготовительных работ, · рытье котлованов, · выполнение монтажных работ (устройство фундаментов, укладка лекальных блоков и звеньев труб, установкаоголовков); · гидроизоляция, · бетонирование лотков, · засыпка пазух и трубы на 0,5 м.
Комплексные потоки являются базой для составления проектов организации работ, в процессе разработки которых происходит координация объектных потоков, выполняемых различными подразделениями.
Групповой комплексный поток объединяет комплексные потоки работ подготовительного периода, сооружения железнодорожного пути на различных участках, постройки станционных поселков, электрификации и т.д. Продукцией такого потока является полностью законченная железная дорога.
Потоки подразделяются на ведущие и неведущие. Потоки неведущих работ технологически связаны с основными работами, но общую продолжительность строительства не определяют. Эго сооружение объектов связи, АТС, энергетического хозяйства, зданий, водоснабжения, водоотведения и т.д. Проектирование потоков имеет определенную специфику на объектах площадочного (промышленно-гражданского) и линейного строительства. К линейным сооружениям относятся линии электропередачи, связи, водопроводы. Железная дорога является объектом смешанного характера, содержащим площадочные (здания, депо, большие мосты и т.д.) и линейные сооружения. По характеру временного развития в зависимости от типа сооружения, их объема потоки подразделяются на ритмичные и неритмичные. Ритмичные потоки бывают - равноритмичными, - кратноритмичными - разноритмичными
В равноритмичном потоке составляющие его частные потоки имеют единый ритм — одинаковое время выполнения работ tц на всех сооружениях.
В таком потоке все фронты работ полностью используются, чем достигается минимальная общая продолжительность Т выполнения работ. При этом соблюдается равенство tц = tш Продолжительность работы на всех сооружениях состоит из двух частей: Т1 и Т2. Общая продолжительность потока Т=Т1+ Т2. При этом Т1= (n-1)tш, Т2 = Тбр = Ntш T=tm(n+N- 1), где n — число специализированных бригад (звеньев);
N— количество сооружений (захваток). Периоды развертывания и свертывания такого потока tр = tсв и составляют tр= tсв= tm(n - 1). В случае если число захваток N меньше числа участвующих в работе бригад п (первая бригада заканчивает работу, а последняя к ней еще не приступала), поток носит название неустановившегося. Кратноритмичные потоки организуются, если продолжительность работы бригады на одной захватке по условиям фронта работ или трудоемкости в два и более раз превышает продолжительность работы других бригад. Для сохранения единого шага потока увеличивают число параллельно работающих бригад одной специальности. Для выполнения второго процесса вводится (на четные захватки) другая бригада Разноритмичные потоки организуются, если невозможно установить равные или кратные ритмы для частных потоков, а каждая специализированная бригада сохраняет индивидуальный ритм
Разноритмичные потоки могут быть сходящимися и расходящимися. Если ритм последующего потока будет превышать ритм предыдущего, то потоки будут расходящимися, в противном случае — сходящимися. Примером разноритмичного потока в комплексе строительства железной дороги является сооружение верхнего строения пути — укладка и балластировка на песок и щебень могут идти с разным ритмом. Индивидуальный ритм каждого из них сохраняется равномерным. Не ритмичные потоки формируются при строительстве сооружений в том случае, когда фронт работ невозможно разделить на равные по трудоемкости работ захватки. При разной трудоемкости состав бригад сохраняется постоянным, ритмы работы бригад — переменными. Это приводит к простою фронтов работ на отдельных захватках. Основной целью проектирования неритмичного потока является поиск максимального сближения смежных процессов. Такое сближение возможно, когда хотя бы на одной из захваток очередной процесс начинается без разрыва с предыдущим. По этим захваткам проходит критический путь, определяющий общую продолжительность строительства. Различаются неритмичные потоки, имеющие однородный ритм работы специализированных бригад и неоднородный.

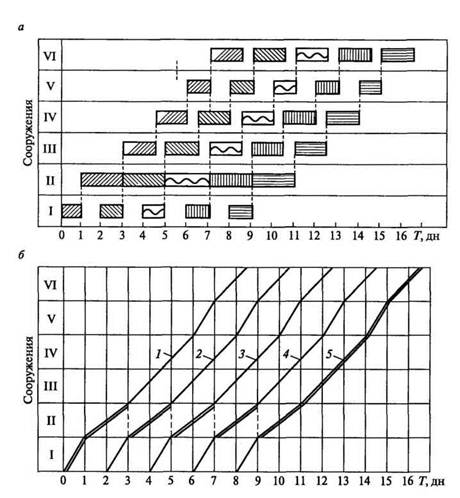

Рассматриваемые до этого графики по учету ресурсно-объектных связей характеризовались непрерывным использованием ресурсов (участвующих в строительстве бригад) или объектов. На рисунке ниже - график поточного строительства с непрерывным освоением объектов
При организации потоков на строительстве линейно-протяженных объектов (рис. ниже) планируется перемещение вдоль трассы бригад, выполняющих отдельные процессы. При этом между бригадами выдерживается определенный интервал, необходимый для организации нормального фронта работ. Как правило, работы на таких объектах технологически между собой увязаны.
При появлении значительных объемов работ на участках (например, при рытье траншей для водопроводов) при необходимости выполнения незапланированных ранее работ организуются дополнительные потоки, мощность которых обеспечивает их выполнение одновременно с окончанием таких же видов работ на остальных участках. При необходимости отдельный поток организуется по площадочным сооружениям (зданиям водозаборов, насосных и фильтровальных станций, водонапорных башен и т.д.) и увязывается с потоком по линейным сооружениям в общий комплексный поток.
Общая продолжительность работ при сооружении линейно-протяженного объекта при формировании равноритмичного потока
где L — длина объекта; v — скорость передвижения бригад вдоль трассы; l уч - условная захватка — длина участка работ одной бригады; n — число участвующих в строительстве бригад.
Различаются потоки и по числу одновременно используемых бригад одной специальности - индивидуально-поточные и параллельно-поточные). В организации и планировании строительного производства используют различные графические формы и модели изображения строительных процессов (табл.). С их применением достигается: - наглядность отображения последовательности выполнения работ, - увязка их хода во времени. Они могут быть применены в следующих случаях: - для конструирования схемы мышления; - как рабочий инструмент для внедрения ПЭВМ; - при составлении исходного плана строительных работ; - для обработки информации, поступающей с фронтов работ; - при анализе результатов деятельности организаций за определенный срок; - для выявления определенных закономерностей в изменении отдельных параметров и т.д. Основной целью графического изображения моделируемого процесса является достижение наибольшей наглядности в передаче информации: - при увязке деятельности различных подрядных организаций; - в ходе координации планов строительства объектов по использованию ресурсов; - при оперативном управлении ходом работ; - при конструировании организационной структуры управления; - в построении схемы документооборота; - изучении потоков информации; при анализе хода работ Последовательность разработки модели следующая: - определяют цель моделирования; - находят соответствующую ей графическую форму; - составляют модель. В дальнейшем в соответствии с разработанной моделью ведут строительно-монтажные работы, корректируют модель в ходе выполнения работ. Выбранная графическая форма, масштаб изображения, знаки-символы, формат должны подчеркивать наиболее важные и характерные особенности процесса, отвечающие основной цели построения модели.
