Архитектура-(3434)Астрономия-(809)Биология-(7483)Биотехнологии-(1457)Военное дело-(14632)Высокие технологии-(1363)География-(913)Геология-(1438)Государство-(451)Демография-(1065)Дом-(47672)Журналистика и СМИ-(912)Изобретательство-(14524)Иностранные языки-(4268)Информатика-(17799)Искусство-(1338)История-(13644)Компьютеры-(11121)Косметика-(55)Кулинария-(373)Культура-(8427)Лингвистика-(374)Литература-(1642)Маркетинг-(23702)Математика-(16968)Машиностроение-(1700)Медицина-(12668)Менеджмент-(24684)Механика-(15423)Науковедение-(506)Образование-(11852)Охрана труда-(3308)Педагогика-(5571)Полиграфия-(1312)Политика-(7869)Право-(5454)Приборостроение-(1369)Программирование-(2801)Производство-(97182)Промышленность-(8706)Психология-(18388)Религия-(3217)Связь-(10668)Сельское хозяйство-(299)Социология-(6455)Спорт-(42831)Строительство-(4793)Торговля-(5050)Транспорт-(2929)Туризм-(1568)Физика-(3942)Философия-(17015)Финансы-(26596)Химия-(22929)Экология-(12095)Экономика-(9961)Электроника-(8441)Электротехника-(4623)Энергетика-(12629)Юриспруденция-(1492)Ядерная техника-(1748)

End loop




End if

Loop

Планирование проекта

План, разработанный на начальном этапе проекта, рассматривается всеми его участниками как руководящий документ, выполнение которого должно привести к успешному завершению проекта. Этот первоначальный план должен максимально подробно описывать все этапы реализации проекта.

Таблица 11 – Планирование проекта

План Описание
План качества Описывает стандарты и мероприятия по поддержке качества разрабатываемого ПО
План аттестации Описывает способы, ресурсы и перечень работ, необходимых для аттестации программной системы
План управления конфигурацией Описывает структуру и процессы управления конфигурацией
План сопровождения ПО Предлагает план мероприятий, требующихся для сопровождения ПО в процессе его эксплуатации, а также расчет стоимости сопровождения и необходимые для этого ресурсы
План по управлению персоналом Описывает мероприятия, направленные на повышение квалификации членов команды разработчиков



Алгоритм планирования проекта можно представить следующим образом:

Определение проектных ограничений

Первоначальная оценка параметров проекта

Определение этапов выполнения проекта и контрольных отметок

while пока проект не завершится или не будет остановлен

Составление графика работ

Начало выполнения работ

Ожидание окончания очередного этапа работ

Отслеживание хода выполнения работ

Пересмотр оценок параметров проекта

Изменение графика работ

Пересмотр проектных ограничений

if (возникла проблема) then

Пересмотр технических или организационных параметров проекта



План проекта:

1. Введение. Краткое описание целей проекта и проектных ограничений (бюджетных, временных и т.д.), которые важны для управления проектом.

2. Организация выполнения проекта. Описание способа подбора команды разработчиков и распределение обязанностей между членами команды.

3. Анализ рисков. Описание возможных проектных рисков, вероятности их проявления и стратегий, направленных на их уменьшение.

4. Аппаратные и программные ресурсы, необходимые для реализации проекта. Перечень аппаратных средств и программного обеспечения, необходимого для разработки программного продукта. Если аппаратные средства требуется закупать, приводится их стоимость совместно с графиком закупки и поставки.

5. Разбиение работ на этапы. Процесс реализации проекта разбивается на отдельные процессы, определяются этапы выполнения проекта, приводится описание результатов ("выходов") каждого этапа и контрольные отметки.

6. График работ. В этом графике отображаются зависимости между отдельными процессами (этапами) разработки ПО, оценки времени их выполнения и распределение членов команды разработчиков по отдельным этапам.

7. Механизмы мониторинга и контроля за ходом выполнения проекта. Описываются предоставляемые менеджером отчеты о ходе выполнения работ, сроки их предоставления, а также механизмы мониторинга всего проекта.



Контрольные отметки — вехи, отмечающие окончание определенного этапа работ.

По завершении основных больших этапов, таких как разработка спецификации, проектирование и т.п., заказчику ПО предоставляются результаты их выполнения, так называемые контрольные проектные элементы.





Рис. 57 ‑ Контрольные отметки





Рис. 58 ‑ График работ

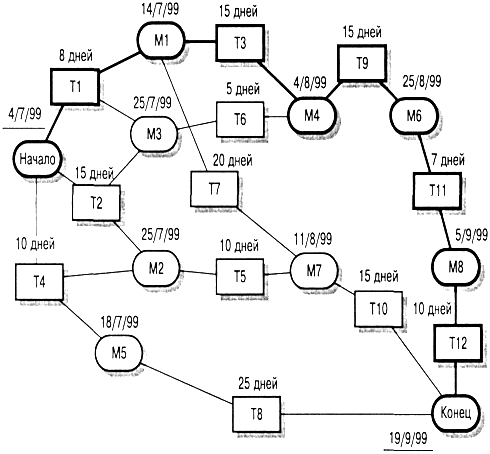

Рис. 59 – Сетевая диаграмма



Таблица 12 – Описание сетевой диаграммы

Этап Длительность (дни) Зависимость
Т1
Т2
Т3   Т1 (М1)
Т4
Т5   Т2, Т4 (М2)
Т6   Т1, Т2 (М3)
Т7   Т1 (М1)
Т8   Т4 (М5)
Т9   Т3, Т6 (М4)
Т10   Т5, Т7 (М7)
Т11   Т9 (М6)
Т12   Т11 (М8)



Рис. 60 – Временная диаграмма



Рис. 61 – Диаграмма распределения исполнителей по этапам



Таблица 13 – Распределение исполнителей

Этап Исполнитель
Т1 Джейн
Т2 Анна
Т3 Джейн
Т4 Фред
Т5 Мэри
Т6 Анна
Т7 Джим
Т8 Фред
Т9 Джейн
Т10 Анна
Т11 Фред
Т12 Фред



Поделиться с друзьями:


Дата добавления: 2014-01-07; Просмотров: 366; Нарушение авторских прав?; Мы поможем в написании вашей работы!


Нам важно ваше мнение! Был ли полезен опубликованный материал? Да | Нет



studopedia.su - Студопедия (2013 - 2024) год. Все материалы представленные на сайте исключительно с целью ознакомления читателями и не преследуют коммерческих целей или нарушение авторских прав! Последнее добавление




Генерация страницы за: 0.01 сек.
