Студопедия

КАТЕГОРИИ:


Архитектура-(3434)Астрономия-(809)Биология-(7483)Биотехнологии-(1457)Военное дело-(14632)Высокие технологии-(1363)География-(913)Геология-(1438)Государство-(451)Демография-(1065)Дом-(47672)Журналистика и СМИ-(912)Изобретательство-(14524)Иностранные языки-(4268)Информатика-(17799)Искусство-(1338)История-(13644)Компьютеры-(11121)Косметика-(55)Кулинария-(373)Культура-(8427)Лингвистика-(374)Литература-(1642)Маркетинг-(23702)Математика-(16968)Машиностроение-(1700)Медицина-(12668)Менеджмент-(24684)Механика-(15423)Науковедение-(506)Образование-(11852)Охрана труда-(3308)Педагогика-(5571)Полиграфия-(1312)Политика-(7869)Право-(5454)Приборостроение-(1369)Программирование-(2801)Производство-(97182)Промышленность-(8706)Психология-(18388)Религия-(3217)Связь-(10668)Сельское хозяйство-(299)Социология-(6455)Спорт-(42831)Строительство-(4793)Торговля-(5050)Транспорт-(2929)Туризм-(1568)Физика-(3942)Философия-(17015)Финансы-(26596)Химия-(22929)Экология-(12095)Экономика-(9961)Электроника-(8441)Электротехника-(4623)Энергетика-(12629)Юриспруденция-(1492)Ядерная техника-(1748)

Планирование ремонтов




Составление ремонтного плана энергообъединения включает:
• разработку календарного графика вывода оборудования в ремонт;
• определение планового объема работ по отдельным агрегатам, цехам и электростанциям в целом;
• выявление потребности в запасных частях, материалах для ремонта и их стоимости;
• определение необходимого количества и состава рабочих по специальностям и квалификации, их распределение по ремонтным подразделениям и кооперацию труда персонала различных ремонтных подразделений;
• расчеты по определению сметной стоимости ремонта.
Разработка календарного графика вывода оборудования в ремонт предполагает тщательный анализ балансов мощности, которые могут быть использованы для обеспечения необходимого уровня эксплуатационного резерва мощности и проведения всех видов ремонта оборудования. От графика вывода основного оборудования в ремонт зависят состав работающего оборудования в энергообъединении, его изменение во времени и, следовательно, расход топлива в энергообъединении на выполнение заданных графиков электрической и тепловой нагрузки.
Продолжительность капитальных ремонтов основного оборудования тепловых электростанций весьма значительна, и проводятся они, как правило, весной и летом --- в период сезонного спада электрической и тепловой нагрузки потребителей. Кратковременные текущие ремонты оборудования проводятся в дни с пониженной нагрузкой (выходные, праздничные). Однако по мере роста мощности электростанции и укрупнения единичной мощности агрегатов длительность простоя в текущем ремонте возрастает. В связи с этим для обеспечения круглогодичного проведения текущего ремонта в энергообъединениях необходим определенный ремонтный резерв мощности.

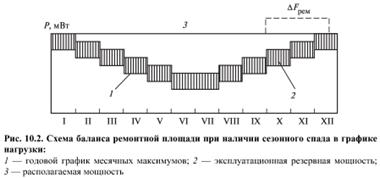

Для наглядности представим данную задачу графически (рис. 10.2). Разность ординат графика располагаемой мощности энергообъединения и годового графика месячных максимумов электрической нагрузки определяет общую резервную мощность, которой располагает энергообъединение. Если из общей резервной мощности вычесть расчетную величину необходимого эксплуатационного резерва, получится резерв мощности для проведения ремонта. Таким образом, может быть получен годовой график ремонтного резерва, при построении которого величина резерва для каждого месяца принимается постоянной, равной ее минимальному значению в данном месяце.

Суммируя по месяцам года произведения мощности ремонтного резерва N рез рем на длительность её простоя в сутках t рез рем, можно подсчитать количество мегаватт-суток, которые теоретически могут быть использованы для проведения ремонта на остановленном оборудовании, т.е. определить так называемую располагаемую ремонтную площадь: Fррем = рез рез рем рем () Nt ∑, где N рез рем --- мощность ремонтного резерва, МВт; t рез рем --- длительность простоя мощности ремонтного резерва, сут. Однако, пользуясь плановыми нормами периодичности ремонтов и длительности их проведения по основному оборудованию, можно определить необходимое для ремонта количество мегаватт-суток, т. е. потребную ремонтную площадь F ррем.
Ремонт каждого агрегата представляется на графике в виде прямоугольной площадки, основание которой равно плановой длительности простоя в ремонте t прем, а высота --- номинальной мощности агрегата N. Потребная ремонтная площадь зависит от структуры генерирующих мощностей энергообъединения: чем больше удельный вес тепловых электростанций, чем больше блочных электростанций, тем больше требуется ремонтная площадь. В тех случаях, когда располагаемая ремонтная площадь больше потребной для проведения ремонта оборудования, необходимости в специальном ремонтном резерве мощности в энергообъединении не возникает.
Уменьшение потребной ремонтной площади может быть достигнуто за счет мероприятий по сокращению длительности простоя оборудования в данном ремонте и удлинению межремонтных периодов. В отдельных случаях располагаемая ремонтная площадь в данном году может быть увеличена на ΔFрем за счет ускорения ввода новой мощности против сроков по условиям покрытия графика нагрузки. При заданном (неизменном) годовом графике месячных максимумов электрической нагрузки электрообъединения и изменении длительности простоя агрегатов в ремонте меняется соотношение между располагаемой и потребной ремонтными площадями и соответственно изменяется величина эксплуатационного резерва мощности в энергообъединении. При этом изменение величины эксплуатационного резерва может иметь место как в течение всего года, так и только в отдельные внутригодовые периоды времени. Соответственно этому будут различными и экономические последствия изменения длительности простоя в ремонте. В первом случае заданный график электрической нагрузки энергообъединения может быть покрыт меньшей установленной мощностью при одинаковой величине эксплуатационного резерва мощности в энергообъединении. Следовательно, будет имеет место полный мощностный эффект, экономический результат которого выражается, во-первых, в экономии капитальных вложений и, во-вторых, в экономии эксплуатационных расходов на содержание резервной мощности, включая её ремонт.
Однако не всегда сокращение ремонтного простоя приводит к полному мощностному эффекту. Повышение эксплуатационного резерва мощности может достигаться только в отдельные периоды в пределах года, что не позволяет уменьшить установленную мощность. Мощностный эффект получается частичным. Он позволяет сократить возможный ущерб от аварийного недоотпуска электроэнергии потребителям, а также улучшить распределение нагрузки и выработки энергии между совместно работающими агрегатами в энергообъединении, обеспечивая таким образом определенную экономию топлива, так называемый топливный эффект.
При формировании календарного графика ремонта основного оборудования в энергообъединении приходится учитывать ограничения не только по суммарной мощности одновременно выводимого в ремонт оборудования, но и по располагаемым ресурсам рабочей силы и ее распределению по ремонтным подразделениям. Наряду с этим должны учитываться требования, способствующие соблюдению устойчивых надежных экономичных режимов работы. Исходя из этих соображений, стремятся выводить в ремонт приблизительно равные мощности котлов и турбинных агрегатов, для этого:
• соблюдают по возможности одинаковую периодичность капитальных ремонтов для отдельных агрегатов;
• осуществляют ремонт теплоэлектроцентралей с преобладающей отопительно-вентиляционной нагрузкой в летний период времени, а ремонт торфяных электростанций --- весной;
• в энергообъединениях с мощными гидростанциями стремятся максимально использовать многоводный период для ремонта оборудования тепловых электростанций и АЭС;
• крупные наиболее экономичные КЭС выводят в ремонт в период наибольшего снижения электрической нагрузки энергосистемы
в целях своевременной подготовки к прохождению осенне-зимнего максимума нагрузки и экономии топлива. В этом случае меньше перерасход топлива в энергосистеме при компенсации недовыработки выведенных в ремонт крупных агрегатов выработкой менее экономичных агрегатов. На основе установленных сроков вывода в ремонт основного обо-
рудования на электрических станциях планируются сроки и объемы ремонта всего оборудования (по агрегатам, цехам, предприятию в целом), при этом используются:
• записи в цеховых журналах;
• ведомости объемов работ и акты о приемке оборудования из ремонтов в предыдущие годы;
• аварийные акты;
• план противоаварийных мероприятий и др.
Электростанцией составляется титульный список объектов капитального ремонта в соответствии со средствами, выделенными на капитальный ремонт основных фондов электростанции




Поделиться с друзьями:


Дата добавления: 2014-11-20; Просмотров: 525; Нарушение авторских прав?; Мы поможем в написании вашей работы!


Нам важно ваше мнение! Был ли полезен опубликованный материал? Да | Нет



studopedia.su - Студопедия (2013 - 2024) год. Все материалы представленные на сайте исключительно с целью ознакомления читателями и не преследуют коммерческих целей или нарушение авторских прав! Последнее добавление




Генерация страницы за: 0.009 сек.
