Способы и приемы выполнения спасательных работ 1 страница




СПОСОБЫ И ПРИЕМЫ ПОИСКА ПОСТРАДАВШИХ

Поиск пострадавших способом сплошного визуального обследования, участка спасательных работ. Поисковые ра­боты способом сплошного визуального обследования про­изводятся подразделениями (группами, расчетами) специ­ально организованными для этой цели. Состав назначенно­го подразделения определяется исходя из площади и вы­соты обследуемого завала, характера разрушения здания, его функциональной принадлежности, метеорологической обстановки, времени года и суток в момент проведения поиска и целого ряда других причин. В среднем следует исходить из расчета: одна поисковая группа в количестве 20 человек на одно многоэтажное здание. На группу зда­ний может выделяться поисковое подразделение, числен­ностью до 60 человек, которое для непосредственного об­следования территории разбивается на расчеты из 2...3 че­ловек.

Участок поиска делится на полосы, назначаемые каждо­му расчету. Ширина полосы поиска зависит от ряда факто­ров (характера завала, условий движения, видимости и т.д.) и может составлять 20...50 м (рис. 4.1). Расчет оснащается


1. Полоса поиска 2. Завал 3. Разрушенное здание 4, 5. Расчеты разведчиков 6. Линии пути движения номеров расчета

Рис. 4.1. Схема вариантов движения расчетов при поиске людей завалах вне зданий:

а, б - варианты движения расчетов



шанцевым инструментом, средствами обозначения мест нахождения пострадавших (флажки, фонарики, сигнальные ракеты), средствами связи и индивидуальной защиты и средствами оказания первой медицинской помощи. В не­которых случаях поисковые группы могут оснащаться средствами альпинистского и пожарного снаряжения.

Обследование разрушенного, полуразрушенного или поврежденного здания должно начинаться с осмотра его внешних сторон в границах его проектной застройки или по периметру образовавшегося завала. В первую очередь обследуются окна, сохранившиеся балконы и этажи в про­валах стен. В этих местах могут находиться люди, лишен­ные возможности самостоятельно покинуть опасную зону из-за отсутствия путей к эвакуации.

Осмотр внутренних помещений производится по от­дельным секциям (подъездам, цехам) зданий последова­тельным перемещением расчетов с этажа на этаж с од­новременным обходом всех сохранившихся помещений на обследуемом уровне здания, включая те, доступ в кото­рые может быть обеспечен силами поискового расчета. В местах, где есть реальная угроза обрушения неустойчивых элементов конструкций, продвижение и осмотр должны производиться с соблюдением соответствующих обстановке мер безопасности.

Обнаруженные пострадавшие опрашиваются о их со­стоянии, полученных травмах, условиях, в которых они оказались, и о наличии рядом с ними других пострадав­ших. По возможности им оказывается первая медицинская помощь, после чего поиск продолжается.

Месторасположение обнаруженных пострадавших и по­гибших обозначается специальными указателями, размеры, форма и содержание которых устанавливается командиром подразделения.

После завершения поиска подразделение может при­ступить к выполнению других спасательных работ или про­должить поисковые работы на другом объекте.

Поиск пострадавших с помощью специально обучен­ных собак (кинологический способ). Кинологический поиск (рис. 4.2) осуществляется расчетом поисково-спасательной службы (ПСС), состоящим из инструктора-кинолога (вожа­того) и собаки. Он основан на использовании высокой чув-

1. Направление движения собаки

2. Положение инструктора-проводника

3. Направление движения воздушных масс (а - прямое, б - меняющееся, в - циркуляроное)

4. Граница участка (полосы) поиска

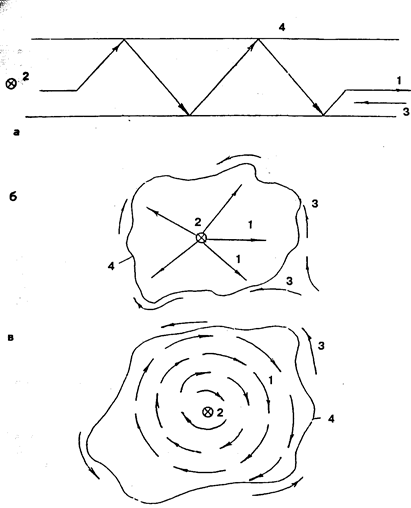

Рис. 4.2. Схемы тактических приемов кинологического поиска пострадавших в завалах:

а - поиск "коридором" (челночный); б - поиск "веером";

в - поиск "спиралью"



ствительности органов обоняния животных, с помощью которых они устанавливают места выхода запаха постра­давших на поверхность завала. Подготовленная собака ПСС обозначает эти места характерным поведением, на­пример, лаем, поскуливанием или выполнением команды "сидеть".

Наиболее рациональная организация кинологического по­иска предполагает три основные периода работы расчетов:

- в ходе разведки зоны разрушений до начала ос­новных спасательных работ;

- в ходе спасательных работ с целью уточнения и корректировки спасательных операций;

- по завершению спасательных работ для контроля их результата.

В зависимости от сложности завала, его размеров, фракционности и пустотности кинологический поиск может быть организован одиночным, групповым и последователь­ным образом. При одиночном поиске для обнаружения пострадавших используется один расчет. Однако такой способ является достаточно ненадежным приемом, так как собака может быть травмирована или ей потребуется от­дых после работы в задымленном или загазованном по­мещении. Все это может затянуть поиск или вообще не дать результата.

В связи с этим ведение поисковых работ с примене­нием специально обученных собак должно осуществляться групповым или последовательным образом. При группо­вом варианте поиска на территорию завала должны выпу­скаться все имеющиеся расчеты, которые, разбив завал на отдельные участки, постепенно обследуют весь объем за­вала. Такой подход целесообразен при большом количест­ве кинологических расчетов, относительно малых объемах завалов (один-два здания) и сжатых сроках поиска.

При крупномасштабных разрушениях, когда возможные сроки поисковых работ превысят одну смену (10...12 ч), следует применять последовательный вариант организации поиска. С этой целью весь личный состав поисковых под­разделений разбивается на группы по 3...5 расчетов в каждой. Поиск ведется по скользящему графику, согласно которому расчеты сменяют друг друга примерно через 40...45 мин, при этом постоянно в работе находятся 2...3 расчета, а 1...2 вожатых отдыхают. Такой подход позволяет поддерживать высокий темп поиска за счет свежего от­дохнувшего резерва.

Расчет сил и средств должен производиться исходя из следующих основных показателей производительности рас­четов ПСС:

— время обнаружения пострадавшего на территории завала 100х100 м при высоте завала 3...5 м - не более 30 мин;

— время непрерывной работы расчета - не более 45 мин;

— продолжительность рабочей смены - не более 12 ч.

Поиск пострадавших с использованием специальных приборов поиска. Принципиальная возможность обнаруже­ния и идентификации человека в завале с помощью тех­нических средств основана на регистрации приборами ха­рактерных для жизнедеятельности человека проявлений, таких как дыхание, сердцебиение, движение, электоромагнитное излучение и т.д. Перечисленные факторы легли в основу создания приборов поиска нескольких типов, разли­чающихся по способу фиксирования человека: акустиче­ские; оптические; радиоволновые; регистрирующие про­дукты метаболизма.

Наибольшее развитие и распространение нашли акусти­ческие приборы, принцип действия которых основан на ре­гистрации оператором акустических и сейсмических сигна­лов, издаваемых пострадавшими (крики, стоны, удары по элементам конструкций). Приборы этого типа, как правило, состоят из трех основных элементов: приемного устройства (микрофона, датчика); усилителя-преобразователя; выход­ного устройства (головных телефонов, индикаторов и т.д.).

В нашей стране наиболее широко применяется акусти­ческий прибор типа ПА-12М, разработанный на базе давно известных промышленных течеискателей ТП-13, ТП-15.

Отличие сейсмических приборов от акустических за­ключается в том, что первые предназначены для работы в средах, обладающих упругостью форм (горные породы, строительные конструкции, шахты). Приборы имеют помимо акустических еще и сейсмические датчики, устанавливаемые в процессе работы на твердую поверхность. Удары (в том числе и слабые постукивания), наносимые пострадавшими по элементам окружающих конструкций, поступают на поверхность в виде сейсмических колебаний и регистрируются оператором. В настоящее время наиболее удачным сейсмическим прибо­ром является прибор "Звук", позволяющий улавливать сигна­лы, подаваемые пострадавшими на расстоянии до 130 м.

Организация поиска с помощью акустических приборов осуществляется командиром соответсвующего подразделе­ния. Район поиска (объект, здание) разбивается на отдельные участки. Перед началом поиска оператор проводит визуаль­ный осмотр участка поиска, определяя маршрут движения по завалу и места предполагаемых замеров. В ходе движе­ния по завалу оператор устанавливает приемные устройства на поверхность земли или железобетонных плит, обеспечи­вая плотный контакт датчика и среды.

В начале оператор производит несколько контрольных замеров, определяя места, где сигнал максимален. Затем в радиусе нескольких метров от этой точки проводятся еще несколько измерений с целью определения направ­ления на поступающие сигналы. Выбрав направление, опе­ратор перемещается по завалу (на сколько это позволяют условия) в сторону увеличения сигналов и устанавливает точку, где сигнал максимален, что соответствует месту на­хождения пострадавших.

В случае применения приборов, оснащенных микро­фонным зондом, оператор погружает его на глубину до 2 м вовнутрь завала, что обеспечивает возможность при­ближения микрофона к местам возможного расположения пострадавших и снижает в несколько раз наружные звуко­вые помехи. Желаемая громкость прослушиваемых сигна­лов устанавливается с помощью усилителя, имеющего один или несколько акустических фильтров. Получение ин­формации осуществляется либо непосредственно через го­ловные телефоны по субъективным ощущениям оператора либо с помощью индикаторов, регистрирующих макси­мальное звучание в точках измерений.

Необходимо отметить, что акустическим приборам поиска присущи определенные ограничения по применению. Большое влияние на точность измерений и соответственно на результат поиска оказывают шумы, создаваемые работающими механиз­мами и оборудованием, перемещающимися по завалу спаса­телями, осыпанием грунта, капанием воды и т.д. Эти факто­ры должны быть учтены как при производстве поисковых работ, так и при подготовке операторов.

Кроме того, эффективное применение акустических при­боров поиска возможно только тогда, когда пострадавший в состоянии заявить о своем существовании криком, стоном, стуком. Если же пострадавший находится в бессознательном состоянии, использование поиска в акустическом диапозоне вряд ли даст результаты. Необходим иной способ поиска.

Поиск пострадавших по свидетельствам очевидцев. По­иск пострадавших в условиях разрушения зданий по свиде­тельствам очевидцев представляет собой комплекс меропри­ятий и действий, проводимых личным составом поисково-спа­сательных подразделений и органов управления ликвидацией последствий чрезвычайной ситуации, заключается в опросе лиц, способных дать информацию о местонахождении по­страдавших, которых они сами видели (слышали) или о наи­более вероятном их местонахождении в момент разрушаю­щего воздействия.

Такими лицами могут быть:

- спасенные (деблокированные) пострадавшие;

- жильцы дома, подъезда (соседи, подвергшиеся пора­жению);

- работники предприятий и служащие учреждений, оказавшиеся вне зданий в момент их разрушения;

- представители администрации предприятия, работники ЖЭК (РЭУ, ПРЭО, домоуправления), учителя и воспитате­ли школьных и детских учреждений, а также другие ли­ца, имеющие письменную и устную информацию о мес­тах скопления людей в момент разрушения зданий;

- очевидцы (свидетели) - случайные прохожие и дети, оказавшиеся рядом с разрушенным зданием;

- личный состав подразделений, выполняющих СДНР.

Опросом очевидцев занимаются назначенные для этой цели подразделения или специально сформированные груп­пы спасателей.

В ходе опроса очевидцев выясняются следующие данные:

- количество и места нахождения пострадавших,

кратчайшие и наиболее безопасные пути (маршру­ты) доступа к ним;

— состояние пострадавших и требующаяся им помощь;

— условия обстановки в местах расположения постра­давших и наличие опасности воздействия на них вто­ричных поражающих факторов.

Результаты опроса включаются в донесение о резуль­татах поиска пострадавших и используются для уточнения и корректировки действий других поисковых и спасатель­ных подразделений и формирований.

Представители подразделений (групп), занимающихся опросом очевидцев, должны работать:

— в местах (на объектах) ведения поисково-спасатель­ных работ;

— в пунктах сбора пораженных;

— в медицинских пунктах и в лечебных учреждениях;

— в палаточных городках и в местах временного раз­мещения людей;

— в пунктах посадки эвакуируемых на транспорт.

В случаях, когда в зону ответственности такого подраз­деления (группы) входит подвергшееся разрушению жилое здание, командир подразделения (группы), по возможно­сти, должен иметь список его жильцов с указанием их точного адреса (номера подъезда, этажа, квартиры) и ме­ста работы (учебы). Этот список может быть получен от работников ЖЭК (РЭУ, ПРЭО, домоуправления) и допол­нен с их участием необходимой информацией.

При проведении СР в зоне разрушения зданий про­мышленных предприятий и административных зданий подо­бные списки, кроме фамилий рабочих и служащих, долж­ны содержать информацию о точном месте работы и времени работы каждого. Списки могут быть получены от должностных лиц или администрации (начальников) цехов и отделов, мастеров, руководителей других штатных подраз­делений, директоров школ и заведующих детскими уч­реждениями, других лиц.

По результатам поиска любым из рассмотренных спо­собов командир подразделения (группы, расчета) составля­ет донесение в виде схемы (плана) района или участка с легендой, включающей необходимые сведения о местах и условиях нахождения пострадавших (в том числе - погиб­ших), их количестве и состоянии, опасности воздействия на них вторичных поражающих факторов, а также о возмож­ных способах и ориентировочных объемах оказания постра­давшим необходимой помощи.

СПОСОБЫ И ПРИЕМЫ ДЕБЛОКИРОВАНИЯ ПОСТРАДАВШИХ

Деблокирование пострадавших, находящихся под обломками строительных конструкций

Разборка завалов. Разборка завалов производится в целях:

- обеспечения доступа к пострадавшим, находящим­ся в завале под обломками конструкций;

- откопки заваленных входов (аварийных выходов) за­щитных сооружений и подвальных помещений;

- освобождения покрытия (перекрытия) и стен (пере­городок) здания для последующей пробивки про­ема в них.

Технологический процесс разборки завала при этом может включать в себя следующие операции:

- расчистку рабочей площадки для установки

средств механизации и подготовку техники к работе;

- извлечение из завала крупногабаритных обломков конструкции;

- дробление крупногабаритных обломков железобе­тонных (бетонных) конструкций и кирпичных глыб на демонтажные элементы;

- резку металлических конструкций и арматуры;

~ извлечение крупногабаритных обломков конструк­ций из завала со складированием в отвал или по­грузкой в транспортные средства;

- подбор и извлечение из завала обломков мелкой фракции;

- фиксация элементов завала от смещения;

- освобождение пострадавшего от обломков в месте его расположения.

Важной особенностью процесса разборки завала в це­лях деблокирования пострадавших является предотвращение (недопущение) смещения элементов завала и сохране­ние их в положении устойчивого равновесия. Это достига­ется организацией работы в два этапа. На первом этапе выполняются операции с ограниченным применением средств механизации, работа которых сопровождается зна­чительными ударными нагрузками, сильной вибрацией и смещением (обвалом, падением) обломков. На втором этапе, когда работы ведутся в непосредственной близости к пострадавшим, применяется только ручной аварийно-спа­сательный инструмент. Однако и в этом случае следует принимать меры, препятствующие дополнительному воз­действию на пострадавших. Существует несколько приемов разборки завалов в практике спасательных работ. Разборка завала сверху осуществляется после обнаружения завален­ного человека, укрепления неустойчивых обломков конст­рукции. Если человек находится в завале, состоящем из мелких обломков, то разборка завала осуществляется вручную звеном из 5 человек. При этом все спасатели работают одновременно: трое разбирают завал, двое отно­сят обломки в сторону (в отвал). Если человек находится вблизи к поверхности завала, то в первую очередь спаса­тели освобождают от обломков его голову и грудь, затем освобождается остальная часть тела пострадавшего и по­сле оказания первой медицинской помощи он извлекается из завала.

Если человек находится в завале, состоящем из круп­ных обломков железобетонных, бетонных конструкций и кирпичных глыб, то разборка завала осуществляется зве­ном из б...9 человек. Верхний слой обломков убирается с помощью лебедки или автокрана после предварительной резки арматуры (при необходимости), при этом вначале убираются мелкие обломки, затем после расчленения об­ломков конструкции, убираются нижележащие крупные обломки. Данные операции повторяются до тех пор, пока не будет освобожден пострадавший. Расчленение облом­ков конструкций на поверхности завала наиболее эффек­тивно осуществляется с использованием универсального комплекта мотоинструмента, дисковых мото- и электропил, бетоноломов, отбойных молотков, гидравлических ножниц и резаков. Если пострадавший находится под крупными обломками конструкций на поверхности завала, то его ос­


вобождают с использованием домкратов, пневматических подушек, плунжерных распорок и т.п.

Сплошная горизонтальная разборка завала осуществля­ется после обнаружения заваленных людей или по направ­лению наиболее вероятного нахождения их в завале, при этом в завале устраивается горизонтальный проход шири­ной, обеспечивающей работу техники, и глубиной от по­верхности земли до поверхности завала. Вначале с по­мощью автокрана из завала выбираются находящиеся на его поверхности железобетонные плиты межэтажных пере­крытий и другие крупноразмерные обломки, которые складируются или отгружаются в транспортные средства. При необходимости обломки конструкции расчленяются и освобождаются от связей с телом завала. Затем фрон­тальным погрузчиком выбирается мелкая фракция завала, начиная с его нижней кромки. Данные операции повторя­ются до момента обеспечения свободного доступа к пора­женным. Далее осуществляется их освобождение, оказа­ние им медицинской помощи и эвакуация их из завала. Операция по деблокированию и резке бетонных, железо­бетонных, металлических конструкций и арматуры осущест­вляется расчетом, оснащенным аварийно-спасательным ин­струментом.

Разборка завала у стены здания осуществляется с ис­пользованием бульдозера, экскаватора или крана. В сплошных завалах высотой более 2 м целесообразно от­рывать котлован размером не менее 2х2,5 м.

При отрывке котлована в завале у стены здания экс­каватором вначале расчищается рабочая площадка с таким расчетом, чтобы при повороте платформы на 90° расстоя­ние до стены здания было не менее 0,5 м. Ось копания должна проходить параллельно стене здания или под уг­лом до 10...150 к стене.

Отрывка котлована бульдозером осуществляется ана­логично отрывке котлована при откопке входа в подвал.

Краном извлекают крупные обломки конструкций.

Технологические операции по разборке завала вруч­ную, резке конструкций выполняются расчетом из 3...4 человек, оснащенном ручным инструментом.

В случае невозможности использования высокопроизво­дительных машин разборка завала у стены здания осуществляется вручную звеном из 8 человек. Одновременно работают 4 человека: двое разбирают завал, двое отбра­сывают обломки в сторону. Крупные обломки расчленяют­ся или извлекаются из завала с использованием лебедки.

Лебедка устанавливается не ближе 1 м от края котло­вана, который необходимо отрыть в завале (при высоте завала 1 м объем выемки составляет 4...4.5 м3, при вы­соте завала 2 м - 18...21 м3, при высоте завала Зм-55...60 м3).

Опыт спасательных работ в ходе ликвидации последст­вий землетрясения показывает, что чаще всего процесс разборки завала в целях деблокирования пострадавших осуществляется вручную или с ограниченным применением средств механизации.

Устройство лаза в завале

Устройство лаза производится в основном методом расширения естественных полостей. Сущность данного метода заключается в увеличении объемов естественных полостей и пустот в теле завала за счет принудительного перемещения обломков конструкции на нужное расстоя­ние в заданном направлении с последующей фиксацией при помощи элементов крепления в целях создания пря­молинейного или криволинейного хода, позволяющего пе­ремещаться спасателям и осуществлять извлечение по­страдавших.

Для расширения естественных полостей применяется комплект специальных средств и приспособлений (винто­вые, пневматические и гидравлические домкраты большой грузоподъемности, расширители, портативные лебедки и другие приспособления). Расширение полостей и пустот осуществляется в следующей последовательности:

— определяются геометрические размеры полости (ниши), размеры прилегающих обломков, углы их наклона относительно плоскости земли, характер связи между ними (ниличие армирований и т.п);

— выбираются направления и способы перемещения обломков;

— устанавливаются домкраты, различные приспособле­ния, с помощью которых производится перемеще­ние обломков на необходимую величину и в задан­ном направлении, при этом величина перемещения определяется с учетом возможной последующей усадки конструкции под собственным весом после ее закрепления.

фиксация перемещаемых обломков и укрепление свода лаза производится специальными элементами крепления (штангами с изменяющимися размерами и т.п.). Способы установки креплений, их количество и углы фиксированного положения должны обеспечивать устойчивость прилегающей части завала как в продольном, так и поперечном направле­ниях, элементы крепления в лаз подаются вручную.

При обнаружении в направлении устройства лаза круп­ных обломков выбирается кратчайшее расстояние обхода их с учетом размещения обломков друг относительно друга. Направление проходки выбирается по местам расположения мелких несвязанных обломков, мусора, деревянных изделий и т.п. В случае невозможности обхода производится дробле­ние, распиливание или проламывание проходов в крупных обломках. Это делается с помощью аварийно-спасательного инструмента (использование средств малой механизации ог­раничено ударно-динамическими нагрузками, которые могут вызвать вибрации обломков и привести к перемещениям и осадке всего тела завала или его части). В данных условиях наиболее целесообразно применение распиливания конструк­ций специальными дисковыми пилами.

Резка арматуры производится специальными ножница­ми или другим оборудованием. Применение газовых ре­заков в этих условиях должно быть ограничено по услови­ям противопожарной безопасности и возможного скопле­ния газов. После обрезки арматуры оставшиеся хвостики разделываются заподлицо с сечением лаза.

Выбор мелких обломков и других структурных состав­ляющих завала, погрузка их в специальные емкости для последующей транспортировки, перемещение и выгрузка осуществляются вручную.

Работы по устройству лаза выполняются, как правило, специальной группой в составе командира группы (1 чело­век) и спасателей (4 человека).

При устройстве лаза применяются следующие способы расширения полостей.

1. Расширение полости в вертикальном направлении, для чего применяются домкраты большой грузоподъемно­сти и различных конструкций. Данный способ является наи­более трудоемким, так как характеризуется перемещени­ем практически всей прилегающей части завала в верти­кальной полости.

2. Расширение полости в горизонтальном направлении. Расширение полости может быть как односторонним, когда расширение осуществляется в одном направлении, так и двухсторонним (обломки перемещаются в противополож­ных направлениях).

3. Расширение полости в сферическом направлении, когда перемещение обломков конструкции осуществляется по радиусам полусферы, центром которой является осевая линия лаза. Расширение может производиться как в пол­ной полусфере, так и в ее части.

Для перемещения обломков может применяться при­ем частичного перемещения, при котором перемещается и фиксируется в заданном положении один из концов об­ломка (конструкции), или полного перемещения, когда пе­ремещается и фиксируется вся конструкция. В ходе про­ведения работ по устройству лаза применяется комплекс­ное сочетание различных способов и приемов для пере­мещения обломков.

Сечение лаза в свету должно составлять не менее 0,5...0,6 м2 (углы поворотов - не более 90°) и обеспечи­вать возможность перемещения пострадавших на мягкой волокуше. В месте нахождения пострадавших сечение ла­за по возможности должно быть увеличено до 0,8... 1,0 м в свету в целях создания необходимых условий для ока­зания пострадавшему экстренной медицинской помощи и подготовки его к транспортировке.

Устройство галереи в грунте. Устройство галереи в грунте под завалом представляет собой совокупность дей­ствий спасателей по деблокированию пострадавших, нахо­дящихся на поверхности земли под завалом вне зданий, подвергшихся разрушению. Применяется в случаях, когда точно известно место расположения пострадавшего, а при­менение иного способа его деблокирования неэффективно.

Устройство галереи предполагает выполнение следующих технологических операций:

— подготовительные работы;

— разработка грунта в приямке и по оси намеченной трассы проходки;

— установка креплений;

— деблокирование пострадавшего (пострадавших) не­посредственно в месте его (их) нахождения.

Подготовительные работы включают:

— выбор места заглубления в грунт и направления га­лереи;

— ограждение места производства работ по перимет­ру или установку предупреждающих (запрещаю­щих) знаков;

— подготовку рабочей площадки, аварийно-спасатель­ного инструмента, технических средств, элементов крепи к работе.

Место заглубления в грунт (приямок) и направление проходки галереи выбираются с учетом расстояния до по­страдавшего, положения, в котором он находится, а также наличия по направлению оси галереи подземных коммуни­каций и заглубленных элементов строительных конструк­ций. В целях точного выдерживания направления проходки проекция оси направления на поверхность завала фиксиру­ется шнуром к устойчивым обломкам по верху завала.

Важными элементами подготовительных работ являются ограждение участка (места устройство галереи) и установка знаков безопасности.

Перед началом откопки приямка рабочая площадка расчищается от обломков и строительного мусора, в удоб­ном месте размещается аварийно-спасательный инструмент, складируются элементы крепи. Приямок размером в пла­не 1,2 х 1,7 м и глубиной 1,5 м откапывается шанцевым инструментом с разрыхлением грунта вручную. Проходка собственно галереи предполагает разрыхление и откидывание грунта в приямок и далее в отвал. Разрыхление грун­та в галерее и откидывание его в приямок выполняется малой саперной лопатой, а откидывание в отвал - боль­шой саперной или совковой лопатой. При проходке гале­реи в плотных грунтах (III, IV группы по разработке) для рыхления применяется инструмент ударного или ударно-поворотного действия. Установка крепления (рис. 4.3) обычно осуществляется после откопки 2 м галереи (в сла­бых грунтах - 1 м). Затем цикл работ (откопка - уста­новка крепления) повторяется.

При проходке по грунту галерею крепят следующим образом. Две стойки диаметром 10...12 см устанавливают под прогоны, заведенные в галерею. В месте установки стоек отрывают лунки. Стойка устанавливается в лунку и подбивается под прогон. В пучащих породах под стойки укладываются лежни. После установки прогоны раскрепля­ются распорами. Если возможны вывалы мелких обломков завала и кусков грунта, то выполняется сплошная затяжка кровли и боков галереи. В противном случае затяжка кровли и боков производится вразбежку. Вначале затяги­вается кровля, затяжка боков начинается с почвы. Заделка пустот за затяжками производится по мере наращивания затяжек.

После обнаружения пострадавшего устраивается оконча­ние галереи длиной до 2 м. Крепление окончания выполня­ется аналогично основной части галереи. Затяжка кровли в окончании галереи в связи с особенностями расположения пострадавшего и конструкции завала может не проводиться. В слабых грунтах (I, II группы по разработке) галерея со стороны забоя укрепляется опережающей крепью из досок (затяжек). Если пострадавший заблокирован обломками стро­ительных конструкций, то выполняются операции по его де­блокированию, при этом учитывается положение пострадав­шего. Когда пострадавший расположен вдоль галереи (над ней), высвобождение производится посредством перерезания арматуры. В случае размещения пострадавшего поперек оси галереи или на краю ее (на грунте), деблокирование произ­водится с помощью домкрата, который устанавливается на подкладку. При необходимости перерезается арматура. В обоих случаях устранение арматурных связей проводится с использованием ручной шлифовальной (отрезной) машины или кусачек. Отбойные молотки при деблокировании приме­няются ограниченно.
