Архитектура-(3434)Астрономия-(809)Биология-(7483)Биотехнологии-(1457)Военное дело-(14632)Высокие технологии-(1363)География-(913)Геология-(1438)Государство-(451)Демография-(1065)Дом-(47672)Журналистика и СМИ-(912)Изобретательство-(14524)Иностранные языки-(4268)Информатика-(17799)Искусство-(1338)История-(13644)Компьютеры-(11121)Косметика-(55)Кулинария-(373)Культура-(8427)Лингвистика-(374)Литература-(1642)Маркетинг-(23702)Математика-(16968)Машиностроение-(1700)Медицина-(12668)Менеджмент-(24684)Механика-(15423)Науковедение-(506)Образование-(11852)Охрана труда-(3308)Педагогика-(5571)Полиграфия-(1312)Политика-(7869)Право-(5454)Приборостроение-(1369)Программирование-(2801)Производство-(97182)Промышленность-(8706)Психология-(18388)Религия-(3217)Связь-(10668)Сельское хозяйство-(299)Социология-(6455)Спорт-(42831)Строительство-(4793)Торговля-(5050)Транспорт-(2929)Туризм-(1568)Физика-(3942)Философия-(17015)Финансы-(26596)Химия-(22929)Экология-(12095)Экономика-(9961)Электроника-(8441)Электротехника-(4623)Энергетика-(12629)Юриспруденция-(1492)Ядерная техника-(1748)

Формирование временного буфера

В плане проекта должна быть заложена определенная степень устойчивости к возникающим рискам. Так как риски приводят к задержкам в исполнении работ, устойчивость к рискам предполагает в первую очередь возможность начала исполнения некоторых задач позже даты, указанной в плане. Одновременно с этим проект должен завершаться в установленный срок. Напомним, что для критической задачи невозможно перенести дату начала на более поздний срок или увеличить длительность. Поэтому чем меньше в плане проекта кри-тических задач, тем больше он подготовлен к возникающим рискам.

Фактически временной буфер представляет собой некий скрытый резерв, «запас прочности» проекта по соответствующему показателю. Каким образом такой резерв будет заложен в расписание, зависит от особенностей конкретного проекта и таланта менеджера.

Очевидно, что временной буфер должен создаваться для задач критического пути. Задача состоит в том, чтобы получить такой буфер, не изменяя структуру расписания.

Рассмотрим несколько способов создания временных буферов в плане проекта. Итак, процедура создания временного буфера может состоять из следующих действий:

> Создайте настраиваемое поле типа «Длительность», обеспе-чивающее хранение «буферных» интервалов времени для критических задач; назовите его «Буфер».

> Создайте еще одно настраиваемое поле типа «Длительность», предназначенное для хранения значений «буферных» длительностей критических задач; назовите его «Длительность с запасом». Значение этого поля для каждой задачи рассчитывается по формуле:

<Длительность с запасом> = <Длительность> + <Буфер>.

> Добавьте в таблицу диаграммы Ганта два созданные поля и скройте (для «чистоты эксперимента») поле с исходной длительностью задач.

> Примените стандартный фильтр «Критические задачи».

> Для оставшихся (критических) задач заполните вручную (с учетом специфики каждой из них) ячейки поля «Буфер». При этом значения поля «Длительность с запасом» MS Project вычислит автоматически (рис. 6.13).

> Для вычисления новой даты окончания задачи создайте наст-раиваемое поле типа «Окончание», обеспечивающее наглядное пред-ставление расписания с буфером; назовите его «Окончание с запасом».

> Щелкните на кнопке «Формула» чтобы открыть окно для ввода формулы расчета значений этого поля.

> Щелкните на кнопке «Функция» и в категории «Microsoft Project» укажите функцию ProjDateAdd (именно она корректно добав-ляет отрезок времени к дате для получения новой даты). В результате в поле формулы будет вставлена указанная функция с формальными параметрами (рис. 6.14).

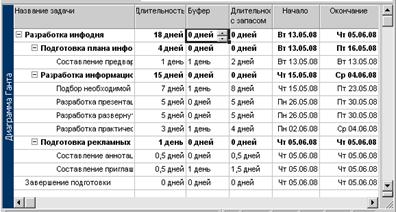

Рис. 6.13. Пример расписания с буферной длительностью

для критических задач

Рис. 6.14. Настройка формулы для поля «Окончание с запасом»

> Замените первые два формальных параметра фактическими на-званиями реальных полей, а третий параметр («календарь») удалите (он является необязательным). В качестве первого фактического парамет-ра укажите поле «Окончание», а в качестве второго — поле «Буфер».

Нажмите на кнопку ОК.

7. Проанализируйте полученный результат с помощью диа-граммы Ганта (рис. 6.15).

Вы можете заметить, что с помощью ввода буферов для некоторых критических задач (вручную, исходя из имеющихся в расписании воз-можностей) в целом расписание не меняется; сроки для вех и суммар-ных задач соблюдены; получен вариант планирования во времени кри-тических задач, в котором длительность проекта остается неизменной.

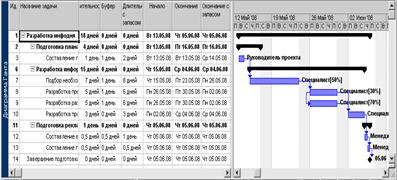

Рис. 6.15. Результат создания временных буферов

в расписании проекта

Рассмотрим еще один способ создания временных буферов на кри-тическом пути, основная суть которого заключается в создании допол-нительных вех, означающих плановые (желаемые) сроки окончания фаз проекта. Фазы обозначают момент достижения определенного результата. Соответственно, именно дата последней вехи сообщается заказчику проекта в качестве момента завершения работ и получения желаемого результата. Цель внедрения временного буфера состоит в получении такого плана, в котором даты вех не будут изменены.

Для создания временного буфера в фазу (рис. 6.16) нужно вста-вить вторую (внутреннюю) веху, а временный буфер поставим между внутренней и внешней вехами. Заказчику в качестве даты завершения проекта будем сообщать дату окончания внешней вехи.

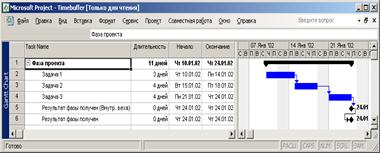

Рис. 6.16. Вставка в план внутренней вехи

Определим длительность буфера, равную 10 % от длительности фазы (в нашем примере —2 дня), а для его вставки отредактируем связь между вехами и укажем «запаздывание», равное длительности буфера (рис. 6.17).

Рис. 6.17. Изменение даты внешней вехи за счет создания

временного буфера

Для сообщения плана работ заказчику необходимо скрыть внутренние вехи. Вы можете осуществить эту работу с помощью настраиваемого поля типа «Флаг» и созданного фильтра «Исключение внутренних вех».

Ясно, что создавать временной буфер проекта Вы можете до согласования плана с заказчиком. Тогда если на этапе выполнения плана по причине наступления риска длительность фазы увеличиться (автоматически сдвинутся вперед по шкале внутренние и внешние вехи), Вы сможете вернуть дату окончания внешней вехи к согласованной, уменьшив временной буфер (запаздывание). Если же увеличение длительности задач окажется больше запаздывания, Вы сможете своевременно сообщить об этом руководству проекта.

Обратите внимание, что создание временных буферов для некритических задач не целесообразно по двум причинам:

1) не удастся получить корректные значения длительностей для суммарных задач проекта и для проекта в целом;

2) увеличение длительностей всех задач фактически приведет Вас к пессимистическому варианту расписания.

Поделиться с друзьями:

Дата добавления: 2014-12-08; Просмотров: 1987; Нарушение авторских прав?; Мы поможем в написании вашей работы!

Нам важно ваше мнение! Был ли полезен опубликованный материал? Да | Нет

studopedia.su - Студопедия (2013 - 2024) год. Все материалы представленные на сайте исключительно с целью ознакомления читателями и не преследуют коммерческих целей или нарушение авторских прав! Последнее добавление

Генерация страницы за: 0.01 сек.
