КАТЕГОРИИ: Архитектура-(3434)Астрономия-(809)Биология-(7483)Биотехнологии-(1457)Военное дело-(14632)Высокие технологии-(1363)География-(913)Геология-(1438)Государство-(451)Демография-(1065)Дом-(47672)Журналистика и СМИ-(912)Изобретательство-(14524)Иностранные языки-(4268)Информатика-(17799)Искусство-(1338)История-(13644)Компьютеры-(11121)Косметика-(55)Кулинария-(373)Культура-(8427)Лингвистика-(374)Литература-(1642)Маркетинг-(23702)Математика-(16968)Машиностроение-(1700)Медицина-(12668)Менеджмент-(24684)Механика-(15423)Науковедение-(506)Образование-(11852)Охрана труда-(3308)Педагогика-(5571)Полиграфия-(1312)Политика-(7869)Право-(5454)Приборостроение-(1369)Программирование-(2801)Производство-(97182)Промышленность-(8706)Психология-(18388)Религия-(3217)Связь-(10668)Сельское хозяйство-(299)Социология-(6455)Спорт-(42831)Строительство-(4793)Торговля-(5050)Транспорт-(2929)Туризм-(1568)Физика-(3942)Философия-(17015)Финансы-(26596)Химия-(22929)Экология-(12095)Экономика-(9961)Электроника-(8441)Электротехника-(4623)Энергетика-(12629)Юриспруденция-(1492)Ядерная техника-(1748) |
Примеры выполнения заданий
Контрольные задания Задание 1. Определить длительность производственного цикла при последовательном, параллельном и параллельно-последовательном способах организации производственного процесса. В расчете длительности производственного цикла использовать аналитический и графический методы. Продолжительность операций и количество изделий в партии соответствуют вариантам задачи в табл.1
Таблица 1 Показатели производственного процесса
Задание 2 Рассчитать параметры поточной линии: такт конвейера, число рабочих мест, численность рабочих в сутки, рабочую длину и скорость движения поточной линии. Исходные данные по вариантам приведены в табл. 2.
Таблица 2 Показатели работы поточной линии
*) Норма обслуживания операции равна 2
Задание 3 Рассчитать параметры сетевого графика по сетевой модели. Оптимизировать процесс организации работ по технической подготовке производства с целью сокращения продолжительности их выполнения. Содержание, последовательность и сроки выполнения работ даны по вариантам в табл. 3.
Таблица 3 Содержание и сроки выполнения работ по организации экспериментального производства продукта
Задание 4 Рассчитать плановую величину среднегодовой производственной мощности цеха по выпуску полиэтиленовой пленки. Установить абсолютный и относительный прирост в объеме производства продукции в результате ввода и выбытия технологического оборудования в планируемом периоде. Производство непрерывное, с остановками на планово-предупредительный ремонт. Количество оборудования и его производительность, сроки ввода и выбытия оборудования в течение следующего года, другие исходные данные приведены по вариантам в табл.4. Таблица 4 Показатели работы цеха по выпуску полиэтиленовой пленки
Задание 5. Определить показатели эффективности проекта по техническому усовершенствованию оборудования с целью повышения его производительности: прирост объема выпуска продукции, сумму дополнительной прибыли, рентабельность продукции, срок окупаемости капитальных вложений в модернизацию техники. Привести сравнительную оценку экономических показателей до и после внедрения проекта модернизации оборудования. Исходные данные для решения задачи приведены по вариантам в табл.5. Таблица 5. Показатели работы производства до и после модернизации оборудования
Продолжение таблицы 5.

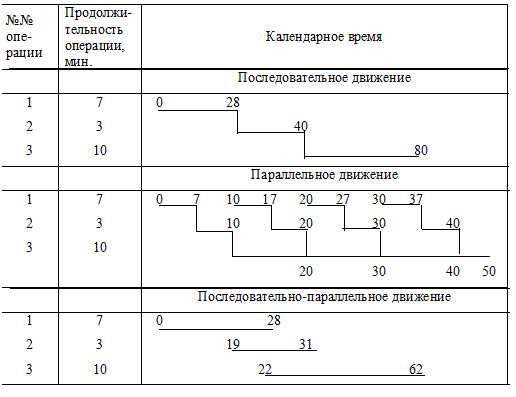

Задание 1. Определить длительность производственного цикла при последовательном, параллельном и комбинированном перемещении изделий по операциям. В расчете длительности производственного цикла использовать аналитический и графический методы. Исходные данные Технологический процесс обработки изделий состоит из трех операций продолжительностью соответственно 7, 3 и 10 мин. В партии 4 изделия. Пример выполнения задания 1. Определим аналитически длительность производственного цикла при различных способах движения предметов труда. 1). Длительность производственного цикла при последовательном способе движения предметов труда: S ti = 7+3+10 = 20 мин Тц1= 4×20 = 80 мин. 2). Длительность производственного цикла при параллельном способе движения предметов труда: Тц2= 20+10×(4-1) = 50 мин. 3) Длительность производственного цикла при параллельно-последовательном способе движения предметов труда: а) смещение последующих операций по отношению к началу предыдущих: если t1>t2, С2 = 4×7-(4-1)×3 = 19 мин. если t2<t3, С3 = 3 мин. б) общая сумма смещений: мин. в) длительность цикла: Тцз = 22 + 4×10 = 62 мин. Построим графики движения предметов труда (рис.1). Результаты аналитического и графического методов показывают одинаковые значения, следовательно, решения правильны. Рис. 1. Способы перемещения предметов труда по операциям Задание 2. Рассчитать показатели поточной линии: такт потока, число рабочих мест, численность рабочих, длину конвейера, скорость движения поточной линии. Исходные данные. Программа выпуска изделий за смену 240 шт., продолжительность смены 8 часов, плановые остановки оборудования 20 минут в течение смены. Процесс сборки деталей на поточной линии включает четыре операции продолжительностью соответственно 2,8,4 и 2 минуты. На второй операции норма обслуживания равна 2, на остальных - 1. Расположение рабочих мест одностороннее, расстояние между смежными рабочими местами 1,2 м.
Пример выполнения задания 2. 1). Эффективный фонд рабочего времени поточной линии (Т эф) : Т эф = 8×60 - 20 = 460 мин. 2). Такт поточной линии в расчетный период (смену) (t п.л.): t п.л. = 460/240 = 1,9 мин. 3). Расчетное число рабочих мест для выполнения отдельных операций (Рм) и принятое число рабочих мест по каждой операции (Р пр): ; Р пр 1 = 1; ; Р пр 2 = 4; ; Р пр 3 = 2; ; Р пр 4 = 1. 4). Общее число рабочих мест (Р об): Р об = 1 + 4 + 2 + 1 = 8. 5). Численность рабочих на поточной линии в смену (Ч): Ч = 1+4×1/2 +2+1 = 6 чел. 6). Рабочая длина конвейера (Д): Д = 1,2×(8-1) = 8,4 м. 7). Скорость поточной линии (V): м/мин. Задание 3. Рассчитать параметры сетевого графика по сетевой модели. Оптимизировать процесс организации работ по технической подготовке производства с целью сокращения продолжительности их выполнения на 4 дня. Исходные данные приведены в табл. 6. Таблица 6 Содержание и продолжительность выполнения работ по организации экспериментального производства
Пример выполнения задания 3 При построении сетевой модели по организации технической подготовки производства (рис. 2) выполняют следующие процедуры: 1. Определяют номер события, последовательность и продолжительность выполнения работ; 2. Устанавливают ранний срок свершения каждого события. Ранний срок свершения первого события равен нулю. Ранний срок свершения второго события равен продолжительности работы от события №1 к событию №2 (5 дней). Ранний срок свершения события №3 равен продолжительности работы от события №1 к событию №3 (8 дней). Для определения раннего срока свершения события N4 (Тjp =4) вычисляются все варианты продолжительности выполнения работ, предшествующих данному событию: Тjp = 5+4 = 9 дней; Тjp = 10 дней; Тjp = 8+9 = 17 дней; и принимается максимальная продолжительность - 17 дней.

Рис. 2. Сетевой график организации технической подготовки производства до оптимизации. Для определения раннего срока свершения событий №5, №6 и №7 также вычисляются все варианты продолжительности выполнения работ и устанавливается максимальная величина. 3). Поздний срок свершения конечного события (N7) равен раннему сроку: ТПj=7 = ТРj=7 = 28 дней. Поздний срок свершения каждого следующего события определяется сокращением предыдущего события на его продолжительность: ТПj=6 = 28-6 = 22 дня; ТПj=5 = 28-5 = 23 дня. Поздний срок свершения события N 4 имеет следующие значения: ТПj=4 = 22-5 = 17 дней; ТПj=4 = 23-4 = 19 дней; ТПj=4 = 28-9 = 19 дней. Принимается минимальная продолжительность: ТПj=4 = 17 дней. 4). Определяется резерв времени по каждому событию. Для этого из позднего срока свершения события вычитают ранний срок. Резерв времени события N2: Трвj=2 = 11-5 = 6 дней. Резерв времени события N5: Трвj=5 = 23-21 = 2 дня. 5). Устанавливают критический путь с максимальной продолжительностью работ. На критическом пути находятся работы: 1-3, 3-4, 4-6, и 6-7. Длина критического пути: 8+9+5+6 = 28 дней. По условию задачи требуется сократить расчетную продолжительность выполнения работ на 4 дня. Для оптимизации сетевой модели сократим сроки выполнения работ, находящихся на критическом пути (код работы: 1-3 и 3-4) на 2 дня, и соответственно на эту величину увеличим продолжительность работ, имеющих резервы времени (код работы: 1-2 и 4-5). Построим новую сетевую модель, в которой максимальная продолжительность выполнения работ составит 24 дня. Критический путь показывает работы, у которых резервы времени равны нулю (код работы: 1-3, 3-4, 4-5, 5-7). Длина критического пути: 6+7+6 +5 = 24 дня. Сетевой график после оптимизации представлен на рис. 3. Рис. 3. Сетевой график организации технической подготовки производства после оптимизации.
Задание 4. Рассчитать плановую величину среднегодовой производственной мощности цеха. Определить абсолютное и относительное изменение в объеме производства продукции в результате ввода и выбытия технологического оборудования в следующем году. Исходные данные. В лакокрасочном производстве установлены три сушильных аппарата с часовой производительностью 82,6 кг каждый. Цех работает в непрерывном режиме в три смены по 8 часов с остановками на планово-предупредительный ремонт. Период между ремонтами - 60 дней, продолжительность ремонта - 16 часов. С 1 сентября планируется увеличить мощность цеха за счет установки нового аппарата, производительность которого на 40% выше действующего. Для освобождения в цехе места действующий аппарат будет демонтирован с 1 августа. Пример выполнения задания 4. 1). Календарный фонд времени работы оборудования непрерывного действия (Т к) определим произведением количества дней в году (365), смен (3) и часов работы в смену (8 час.): Т к = 365 × 3 × 8 = 8760 час. 2). Количество ремонтов рассчитаем как частное от деления календарного фонда времени (8760 час.) на пробег оборудования между ремонтами (60 дн. * 24 час.): . 3). Продолжительность планово-предупредительных ремонтов (Тппр) зависит от количества ремонтов в течение года (6) и длительности выполнения ремонтных работ (16 час.): Тппр = 6×16 = 96 час. 4). Эффективный фонд времени работы оборудования определим путем вычитания из календарного фонда времени (8760 час.) время на проведение планово-предупредительных ремонтов (96 час.): Т эф = 8760 - 96 = 8664 час. 5). Рассчитаем производственную мощность цеха на начало планируемого года (Мн), исходя из количества действующего оборудования (3), производительности единицы оборудования (82,6 кг/час) и эффективного фонда времени работы оборудования (8664 час): М н = 3 × 82,6 × 8664 = 2146,9 т. 6). Определим часовую производительность нового агрегата (N1), величина которой будет выше на 40% производительности действующего оборудования (82,6 кг/час): N1 = 82,6 ×1,4 = 115,6 кг/час. 7). Рассчитаем величину среднегодовой производственной мощности с учетом мощности на начало планируемого периода (2146,9 т), производительности нового оборудования (115,6 кг/час), эффективного фонда времени работы оборудования (8664 час), срока ввода и выбытия сушильного агрегата в течение планируемого периода (Мср): т. 8). Абсолютное изменение в объеме производства продукции в результате ввода и выбытия технологического оборудования устанавливается путем сравнения величины среднегодовой производственной мощности с величиной мощности на начало планируемого периода: DВ = 2182,5 – 2146,9 = 35,6 т. 9). Относительное изменение в объеме производства продукции в результате ввода и выбытия технологического оборудования устанавливается путем отношения суммы абсолютного прироста объема производства к величине мощности на начало планируемого периода; результат умножается на 100%: DВ,% = 35,6 / 2146,9 * 100% = 1,6 %.
Задание 5. Определить прирост продукции, сумму дополнительной прибыли в результате увеличения производительности оборудования, рентабельность продукции, срок окупаемости капитальных вложений в модернизацию техники. Исходные данные: В производстве минеральных удобрений предполагается осуществить модернизацию оборудования, производительность которого увеличится с 708 до 920 кг в сутки. Установлено 10 аппаратов. Годовой фонд рабочего времени одного аппарата 340 дней. Условно-постоянные расходы, приходящиеся на 1 т продукции до внедрения мероприятия, составляют 1401,9 руб., или 45% от себестоимости продукции. Цена 1 т продукции 3600 руб. Капитальные вложения в модернизацию каждого аппарата - 25460 руб. Норма амортизационных отчислений 15 %. Срок внедрения мероприятия – с 1.08 планируемого года. Пример выполнения задания 5. 1). Годовой объем выпуска продукции в условиях работы десяти аппаратов с часовой производительностью 708 кг каждый при годовом фонде рабочего времени 340 дней составит: В1 = 10*708*340 = 2407200 кг = 2407,2 т. 2). Прирост продукции в результате повышения часовой производительности оборудования с 708 кг до 920 кг в условиях внедрения модернизированного оборудования с 01.08 до конца планируемого года (в течение пяти месяцев эксплуатации): кг» 300,3 т. 3). Годовой объем выпуска продукции в плановом периоде с учетом модернизации оборудования: В2 = 300,3 + 2407,2 = 2707,5 т. 4). Условно-постоянные расходы на единицу продукции в результате повышения производительности оборудования: руб. 5). Экономия на условно-постоянных расходах, приходящаяся на 1 т продукции: Эпр = 1246,4 - 1401,9 = -155,5 руб. 6). Дополнительные амортизационные отчисления по оборудованию после модернизации, приходящиеся на 1 т продукции: руб. 7). Общее изменение условно-постоянных расходов на 1т продукции: Эоб = -155,5 + 14,10 = -141,4 руб. 8) Условно-постоянные расходы на единицу продукции после модернизации оборудования: 1401,9 – 141,4 = 1260,5 руб., или 1246,4 + 14,1 = 1260, 5 руб. 9). Себестоимость 1т продукции до внедрения мероприятия: (1401,9 * 100) / 45 = 3115,3 руб., в.т. переменные расходы: 3115,3 - 1401,9 = 1713,4 руб. 10). Себестоимость 1т продукции после внедрения мероприятия: 1713,4 + 1260,5 = 2973,9 руб., или 3115,3 -141,4 = 2973,9 руб. 11). Прибыль от продажи продукции до внедрения мероприятия за 1 т: 3600 - 3115,3 = 484,7 руб. за год: 484,7 * 2407,2 = 1166 769,8 руб. 12). Прибыль от продажи продукции после внедрения мероприятия за 1 т: 3600 - 2973,9 = 626,1 руб. за год: 626,1 * 2707,5 = 1695 165,7 руб. 13). Прирост суммы прибыли от продажи продукции в результате модернизации оборудования за 1 т: 626,1 – 484,7 = 141,4 руб. за год: 1695 165,7 - 1166 769,8 = 528 395,9 руб. 14). Рентабельность продаж до внедрения мероприятия: 484,7 / 3600 *100 = 13,5 % после внедрения мероприятия: 626,1 / 3600 *100 = 17,4 %. 15). Прирост рентабельности продаж: 17,4-13,5 = 3,9 %. 16). Срок окупаемости капитальных вложений в модернизацию техники: Ток.= 25460 * 10 / 528 395,9 = 0,5 года. Результаты расчетов экономических показателей до и после внедрения проекта модернизации оборудования следует отразить в аналитической таблице 7. Таблица 7 Сравнительная оценка показателей до и после внедрения проекта модернизации оборудования
