Архитектура-(3434)Астрономия-(809)Биология-(7483)Биотехнологии-(1457)Военное дело-(14632)Высокие технологии-(1363)География-(913)Геология-(1438)Государство-(451)Демография-(1065)Дом-(47672)Журналистика и СМИ-(912)Изобретательство-(14524)Иностранные языки-(4268)Информатика-(17799)Искусство-(1338)История-(13644)Компьютеры-(11121)Косметика-(55)Кулинария-(373)Культура-(8427)Лингвистика-(374)Литература-(1642)Маркетинг-(23702)Математика-(16968)Машиностроение-(1700)Медицина-(12668)Менеджмент-(24684)Механика-(15423)Науковедение-(506)Образование-(11852)Охрана труда-(3308)Педагогика-(5571)Полиграфия-(1312)Политика-(7869)Право-(5454)Приборостроение-(1369)Программирование-(2801)Производство-(97182)Промышленность-(8706)Психология-(18388)Религия-(3217)Связь-(10668)Сельское хозяйство-(299)Социология-(6455)Спорт-(42831)Строительство-(4793)Торговля-(5050)Транспорт-(2929)Туризм-(1568)Физика-(3942)Философия-(17015)Финансы-(26596)Химия-(22929)Экология-(12095)Экономика-(9961)Электроника-(8441)Электротехника-(4623)Энергетика-(12629)Юриспруденция-(1492)Ядерная техника-(1748)

Пример 3

В примере 1 мы развили структуру товара на основе ВОМ и в примере 2 развили полный план потребности. Располагая следующими запасами (заделами), мы построим план чистой потребности.

Единица В запасе Единица В запасе
А   Е
В   F
С   G
D

Чистая потребность материалов планируется для производства А (при­мер 3). План чистой потребности материалов включает полную потребность, за­пасы в заделах (на складах), чистую потребность, планируемые сроки начала изготовления и планируемые сроки окончания изготовления для каждого эле­мента. Представленная ниже карта является планом чистой потребности для изделия А.

Таблица

Продолжение

N

Окончание

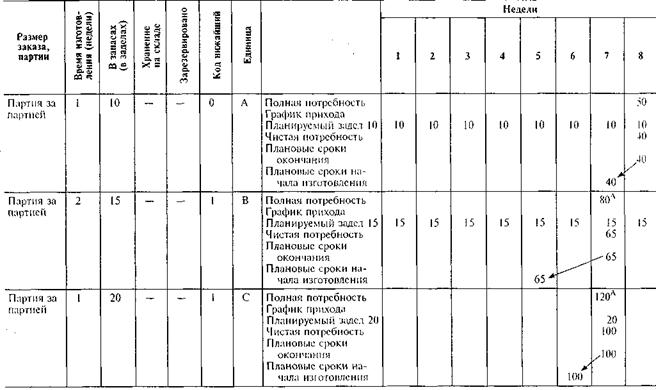

Конструкция плана чистой потребности является аналогичной конструкции плана полной потребности. Начиная с единицы А. мы осуществляем работу в обратной последовательности по отношению к ходу производственного процесса, определяя чистую потребность для всех единиц. Чтобы сделать эти расчеты, мы берем данные о структуре товара, о запасах в заделах и времени изготовления (в данном случае в неделях). Полная потребность изделия А равна 50 штукам к концу восьмой недели. Учитывая затем число единиц в запасе, отмечаем чистую потреб­ность и планируемое количество к изготовлению к концу восьмой недели в размере 40 единиц в обоих случаях. Затем определяем плановые сроки изготовле­ния заданного количества единиц, равного 40 штукам. Согласно структуре изго­товления продукта для единицы А время изготовления на этой операции равно одной неделе, т. е. оно должно начаться на седьмой неделе (см. стрелку, связываю­щую плановые распоряжения о начале и окончании изготовления А на данной операции). Рассматривая седьмую неделю и структуру изделия в примере 1, мы можем увидеть, что требуются 80 (2 х 40) единиц Ви 120 (3 х 40) единиц С в конце седьмой недели, чтобы в итоге получить 50 единиц изделий А в конце восьмой недели. Буковка А справа от большой цифры у единиц В и С указывает, что эти объемы необходимы, чтобы удовлетворить потребность в производстве родителя А. Предлагая аналогичный стиль анализа, узнаем чистую потребность для D, Е, F, G. Обратим внимание на задел для позиции Е на шестой неделе. Он равен нулю потому, что запас (10 штук) был использован, чтобы изготовить В в колонке 5. Точно такие же рассуждения справедливы и для запаса D, который был израсхо­дован, чтобы изготовить F.

В примерах 2 и 3 рассматривалось изготовление только изде­лия А и завершение его изготовления к концу восьмой недели. 50 штук А требовались к концу восьмой недели. Обычно же в течение времени существует спрос на многие изделия. Для каждого изделия служба менеджмента обязана подготовить график про­изводства (как мы видели это ранее в табл. 10.1). Составляя расписание производства каждого отдельного изделия в общем производственном плане – графике, в конечном итоге составляют план чистой потребности материалов. Расписание производства нескольких изделий, входящих в один производственный план – график и соответственно единый план потребности материалов для их производства, показан на рис. 10.4.

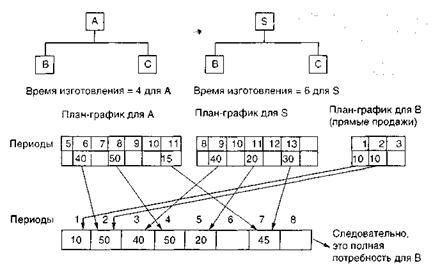

Несколько расписаний входят в полный график потребности в изделиях В. Одно В в каждом А и одно В в каждом S и 10 В продаются прямо в первую неделю, еще 10 продаются во вторую неделю.

Большинство систем запасов записывают количество штук в запасе, которые предписываются для специального исполь­зования в производстве будущего, но не используются. Такие единицы часто рассматриваются как зарезервированные едини­цы. Зарезервированные единицы могут затем быть включены в планирование MRP и представлены на листе, как показано на рис. 10.5.

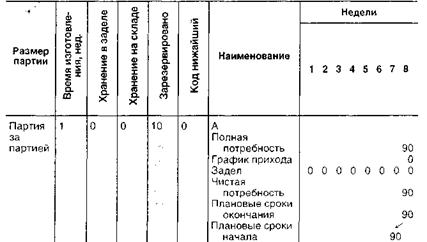

Рис. 10.4. Производственный план – график нескольких изделий

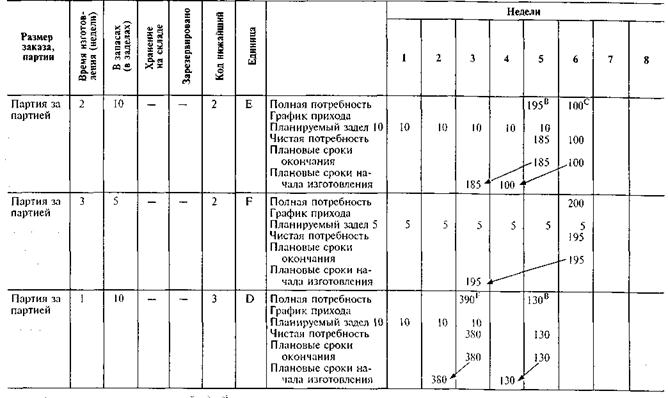

Рис. 10.5. Образец MRP. Лист планирования для единицы А

Зарезервированное количество увеличивает эффект возраста­ния потребности в материалах, узлах и деталях или относительно понижает уровень запасов в заделах. Таким образом, логически чистая потребность MRP представляет:

Поделиться с друзьями:

Дата добавления: 2015-03-31; Просмотров: 624; Нарушение авторских прав?; Мы поможем в написании вашей работы!
