Архитектура-(3434)Астрономия-(809)Биология-(7483)Биотехнологии-(1457)Военное дело-(14632)Высокие технологии-(1363)География-(913)Геология-(1438)Государство-(451)Демография-(1065)Дом-(47672)Журналистика и СМИ-(912)Изобретательство-(14524)Иностранные языки-(4268)Информатика-(17799)Искусство-(1338)История-(13644)Компьютеры-(11121)Косметика-(55)Кулинария-(373)Культура-(8427)Лингвистика-(374)Литература-(1642)Маркетинг-(23702)Математика-(16968)Машиностроение-(1700)Медицина-(12668)Менеджмент-(24684)Механика-(15423)Науковедение-(506)Образование-(11852)Охрана труда-(3308)Педагогика-(5571)Полиграфия-(1312)Политика-(7869)Право-(5454)Приборостроение-(1369)Программирование-(2801)Производство-(97182)Промышленность-(8706)Психология-(18388)Религия-(3217)Связь-(10668)Сельское хозяйство-(299)Социология-(6455)Спорт-(42831)Строительство-(4793)Торговля-(5050)Транспорт-(2929)Туризм-(1568)Физика-(3942)Философия-(17015)Финансы-(26596)Химия-(22929)Экология-(12095)Экономика-(9961)Электроника-(8441)Электротехника-(4623)Энергетика-(12629)Юриспруденция-(1492)Ядерная техника-(1748)

Контроль стоимости




Входы в процесс Методы и инструменты Выходы из процесса
План управления проектом Требования к финансированию проекта Данные об исполнении работ Активы организационного процесса Измерение освоенного объема Прогнозирование Показатель эффективности выполнения TCPI Анализ эффективности выполнения проекта Анализ отклонений ПО для управления проектами Измерение эффективности работ Прогнозы по бюджету расходов Обновление активов организационного процесса Запросы на изменения Обновление плана управления проектом Обновления документации проекта

Метод освоенного объема — интегрированный анализ исполнения календарного плана проекта и бюджета по стоимостным оценкам, наиболее распространенный метод измерения исполнения проекта и его управления (освоенный объем задачи — это утвержденный бюджет, выделенный на ее решение).

Метод позволяет получить ответы на следующие вопросы.

· Фактические затраты меньше запланированных на данный момент. Выигрывает ли мой проект или он, напротив, есть отставание от расписания?

· Фактические затраты на проект выше плановых, хотя проект выполнен лишь наполовину. Какова будет его стоимость к моменту завершения всех проектных работ?

· Менеджер проекта или инженер убеждает меня, что нет смысла беспокоиться о перерасходе бюджета. Оставшаяся доля работы будет стоить меньше предполагаемых затрат. Может ли такое быть?

· Есть ли у меня исполнители для выполнения нового контракта?

· Будут ли влиять изменения в ставках оплаты исполнителей и в курсе валют на стоимость моего проекта?

· Как сокращение финансирования проекта повлияет на план движения денежных средств в проекте?

Данный метод позволяет представить сведения об исполнении расходов и расписания, причем и расписание, и расходы измеряются в валюте, в которой ведется бюджет проекта. Измерение и расходов, и расписания проекта в денежных единицах является наиболее информативным описанием состояния проекта. Метод использует систему отчетности с нарастающим итогом, которая основана на отслеживании трех показателей проекта.

· Плановая стоимость запланированных работ или плановый объем — PV (Planned Value). Плановый объем рассчитывается на основании базового плана по стоимости и базового расписания, где каждая операция имеет свои сроки и оценку стоимости. Плановый объем представляет бюджет с нарастающим итогом и отображающий во времени, когда предполагается делать затраты согласно плану проекта.

· Фактическая стоимость выполненных работ — AC (Actual Cost). Фактическая стоимость с нарастающим итогом отображается во времени для каждого отчетного периода.

· Плановая стоимость выполненных работ или освоенный объем — EV (Earned Value). Объем работы эквивалентен бюджету, установленному для данной работы. Освоенный объем изображается на графике в конце каждого отчетного периода на основании информации о фактической выполненной работе.

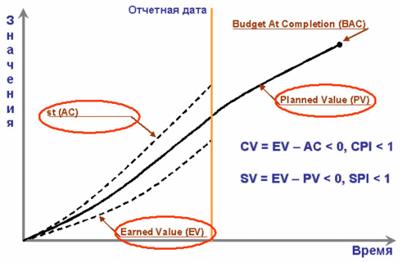

Если проект выполняется в соответствии с планом, все три показателя будут иметь одинаковое значение. Отклонения между показателями могут стать сигналом об отставании проекта по срокам или перерасходе бюджетных средств (рис. 7.4 ).

Трудными задачами методики освоенного объема является сбор данных и составление отчетности о выполнении работ.

Ключевыми показателями методики освоенного объема являются:

· отклонение по стоимости — CV (Cost Variance). Равно разнице между плановой стоимостью выполненной работы и ее фактической стоимостью: CV = EV – AC;

· отклонение по срокам — SV (Schedule Variance). Равно разнице между плановой стоимостью выполненной работы и плановой стоимостью запланированных работ: SV = EV – PV;

· коэффициент выполнения бюджета (или индекс выполнения стоимости) — CPI (Cost Performance Index): CPI = EV / AC;

· коэффициент выполнения календарного плана (или индекс выполнения сроков) — SPI (Schedule Performance Index). SPI = EV / PV.

Индексы — относительные показатели, используемые для сравнения хода выполнения проектов разной величины, когда сравнение абсолютных показателей проектов невозможно.

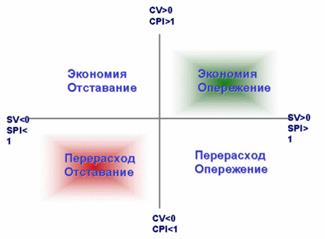

На рис. 7.5 представлены различные варианты состояния проекта и соответствующие им значения показателей.

Метод освоенного объема объединяет параметры содержания проекта, стоимости (или ресурсов) и сроков, которые помогают команде управления проектом оценить эффективность исполнения проекта.

Прогнозирование включает в себя оценку или описание условий, которые возникнут в будущем проекта, на основании информации и знаний, доступных на момент прогнозирования. По мере выполнения проекта прогнозы создаются, обновляются и переиздаются на основе поступающей информации об исполнении работ.



37. Процесс контроля качества

Процесс контроля качества показан в табл. 8.4.

Таблица 8.4.




Поделиться с друзьями:


Дата добавления: 2015-04-24; Просмотров: 492; Нарушение авторских прав?; Мы поможем в написании вашей работы!


Нам важно ваше мнение! Был ли полезен опубликованный материал? Да | Нет



studopedia.su - Студопедия (2013 - 2024) год. Все материалы представленные на сайте исключительно с целью ознакомления читателями и не преследуют коммерческих целей или нарушение авторских прав! Последнее добавление




Генерация страницы за: 0.012 сек.
