Архитектура-(3434)Астрономия-(809)Биология-(7483)Биотехнологии-(1457)Военное дело-(14632)Высокие технологии-(1363)География-(913)Геология-(1438)Государство-(451)Демография-(1065)Дом-(47672)Журналистика и СМИ-(912)Изобретательство-(14524)Иностранные языки-(4268)Информатика-(17799)Искусство-(1338)История-(13644)Компьютеры-(11121)Косметика-(55)Кулинария-(373)Культура-(8427)Лингвистика-(374)Литература-(1642)Маркетинг-(23702)Математика-(16968)Машиностроение-(1700)Медицина-(12668)Менеджмент-(24684)Механика-(15423)Науковедение-(506)Образование-(11852)Охрана труда-(3308)Педагогика-(5571)Полиграфия-(1312)Политика-(7869)Право-(5454)Приборостроение-(1369)Программирование-(2801)Производство-(97182)Промышленность-(8706)Психология-(18388)Религия-(3217)Связь-(10668)Сельское хозяйство-(299)Социология-(6455)Спорт-(42831)Строительство-(4793)Торговля-(5050)Транспорт-(2929)Туризм-(1568)Физика-(3942)Философия-(17015)Финансы-(26596)Химия-(22929)Экология-(12095)Экономика-(9961)Электроника-(8441)Электротехника-(4623)Энергетика-(12629)Юриспруденция-(1492)Ядерная техника-(1748)

Виды себестоимости




В строительстве различают три вида себестоимости:

1. Сметная (нормативная) себестоимость,

2. Плановая себестоимость,

3. Фактическая себестоимость.

Сметная себестоимость СМР представляет собой выраженные в денежной форме нормативные затраты хозяйствующего субъекта на производство работ определяемые или сметой, или договорной ценой.

Величина сметной себестоимости ниже сметной стоимости на величину сметной прибыли (плановых накоплений)

.

Плановая себестоимость – это плановые затраты на выполнение заданного объема работ. Она показывает, в какую сумму обойдется производство плановой строительной продукции.

В идеале плановая себестоимость ниже сметной стоимости на величину планового снижения себестоимости (экономии)

в противном случае – получаем перерасход.



Фактическая себестоимость – включает в себя суммарные издержки строительного производства за отчетный период, в том числе потери материалов при производстве СМР, непроизводительные расходы.

В состав непроизводительных расходов включают штрафы, пени, неустойки, возмещение убытков от преждевременного выхода из строя основных фондов, утраты материалов и т.д.

Фактическая себестоимость определяется по данным бухгалтерского учета и в сравнении с плановой себестоимостью может служить признаком оценки эффективности деятельности предприятия.



Виды сметных нормативов.



Основой для определения сметной стоимости строительства служат сметные нормативы – комплекс сметных норм, расценок и цен, объединяемых в отдельные сборники.

Сметные нормативы подразделяются на следующие виды:

ü государственные сметные нормативы - ГСН;

ü отраслевые сметные нормативы - ОСН;

ü территориальные сметные нормативы - ТСН;

ü фирменные сметные нормативы - ФСН;

ü индивидуальные сметные нормативы - ИСН.

Государственные, производственно-отраслевые, территориальные, фирменные и индивидуальные сметные нормативы образуют систему ценообразования и сметного нормирования в строительстве.

К государственным сметным нормативам относятся сметные нормативы, входящие в состав 8 группы подгрупп 81, 82 и 83 «Документы по экономике».

К отраслевым сметным нормативам относятся сметные нормативы, введенные для строительства, осуществляемого в пределах соответствующей отрасли.

К территориальным сметным нормативам относятся сметные нормативы, введенные для строительства, осуществляемого на территории соответствующего субъекта Российской Федерации.

Территориальные сметные нормативы предназначены для организаций, осуществляющих строительство или капитальный ремонт на территории соответствующего субъекта Российской Федерации, независимо от их ведомственной подчиненности и источников финансирования выполняемых работ.

К фирменным сметным нормативам относятся сметные нормативы, учитывающие реальные условия деятельности конкретной организации - производителя работ. Как правило, эта нормативная база основывается на нормативах государственного, отраслевого или территориального уровня с учетом особенностей и специализации подрядной организации.

Применение фирменных и индивидуальных сметных нормативов для определения стоимости строительства, финансирование которого производится с привлечением средств федерального бюджета, рекомендуется после их согласования с соответствующим уполномоченным федеральным органом исполнительной власти в области строительства.



Также, сметные нормативы подразделяются на элементные и укрупненные.

К элементным сметным нормативам относятся

ü государственные элементные сметные нормы (ГЭСН-2001)

ü индивидуальные элементные сметные нормы

ü нормы по видам работ.



К укрупненным сметным нормативам относятся:

ü сметные нормативы, выраженные в процентах, в том числе:

o нормативы накладных расходов;

o нормативы сметной прибыли;

o сметные нормы дополнительных затрат при производстве строительно-монтажных работ в зимнее время;

o сметные нормы затрат на строительство временных зданий и сооружений;

ü индексы изменения стоимости строительно-монтажных и проектно-изыскательских работ, устанавливаемые к базовому уровню цен;

ü нормативы затрат на содержание службы заказчика (технического надзора)

ü укрупненные сметные нормативы и показатели, в том числе:

o укрупненные показатели базисной стоимости строительства (УПБС),

o укрупненные показатели базисной стоимости по видам работ (УПБС ВР),

o сборники показателей стоимости на виды работ (сборники ПВР),

o укрупненные ресурсные нормативы (УРН) и укрупненные показатели ресурсов (УПР) по отдельным видам строительства,

o укрупненные показатели сметной стоимости (УПСС);

ü прейскуранты на потребительскую единицу строительной продукции (ППЕ);

ü прейскуранты на строительство зданий и сооружений;

ü сметные нормы затрат на оборудование и инвентарь общественных и административных зданий (НИАЗ),

ü сметные нормы затрат на инструмент и инвентарь производственных зданий (НИПЗ);

ü показатели по объектам аналогам;

ü и другие нормативы.

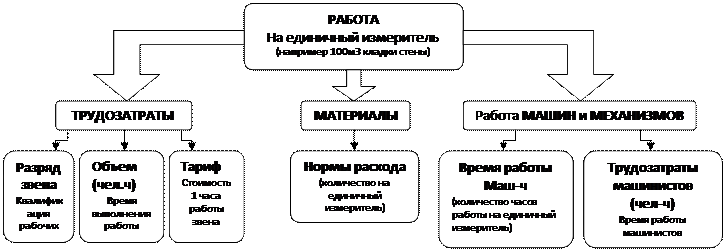

При определении каждого из видов нормативов используется понятие «РАБОТА».

Теперь перейдём к рассмотрению документов, входящих в состав Сметно-нормативной базы 2001года.

Состав и содержание сметно-нормативной базы 2001 года

Общие положения

Сметно-нормативная база ценообразования в строительстве 2001 года включает элементные сметные нормы и единичные расценки (в сметных ценах на 01.01.2000 г.) на:

• строительные и специальные строительные работы;

• ремонтно-строительные работы (литера «Р»);

• монтажные работы (литера «М»);

• пусконаладочные работы (литера «П»).

Основу сметно-нормативной базы составляют элементные сметные нормы в натуральных измерителях, а расценки являются производными от норм. Нормы и расценки делятся также по уровню применения на:

• государственные (федеральные) — государственные элементные сметные нормы

(ГЭСН) и федеральные единичные расценки (ФЕР);

• территориальные (региональные, местные) (ТЭСН и ТЕР);

• отраслевые (ведомственные);

• производственные (фирменные).

К федеральным сметным нормативам относятся сметные нормативы, входящие в состав действующих строительных норм и правил Российской Федерации и вводимые в действие государственными органами по делам строительства и жилищно-коммунального хозяйства.

Они применяются при определении сметной стоимости, осуществляемом в различных отраслях народного хозяйства России.

К ведомственным (отраслевым) сметным нормативам относятся сметные нормативы, вводимые в действие министерствами и другими органами федерального управления России, а также крупными корпорациями, для строительства, осуществляемого в пределах соответствующей отрасли народного хозяйства.

К региональным (территориальным) сметным нормативам относятся сметные нормативы, вводимые в действие органами государственного управления администрации регионов России, для строительства, осуществляемого на территории региона. Эти нормативы не должны противоречить федеральным сметным нормативам или дублировать их.

К собственной (фирменной) нормативной базе пользователей относятся индивидуальные сметные нормативы, учитывающие реальные условия деятельности заказчиков или подрядных предприятий – исполнителей работ. Как правило, эта нормативная база основывается на нормативах федерального, ведомственного или регионального (территориального) уровня.

В настоящее время в наибольшей степени используются при составлении сметной документации нормы и расценки федерального и территориального уровней. Приоритетное значение в практике сметного ценообразования отводится территориальным единичным расценкам, учитывающим особенности строительного производства и уровня цен на строительную продукцию конкретных регионов (республик, краев, округов, городов и областей Российской Федерации).

Государственные элементные сметные нормы (ГЭСН-2001)

Основой сметно-нормативной базы 2001 года являются сборники ГЭСН-2001 (Государственные элементные сметные нормы). Основной перечень сборников ГЭСН был сформирован к 2003 году, однако и сейчас продолжают выпускаться различные сборники (в основном – это сборники, касающиеся узких отраслей промышленности, например – строительство нефтяных платформ на шельфах), а также – изменения и дополнения к существующим сборникам.

Все сборники ГЭСН подразделяются на 4 типа (относительно видов работ) – сборники на общестроительные и специальные строительные работы (ГЭСН-2001), сборники на р емонтные работы (ГЭСН р -2001), сборники на работы по м онтажу оборудования (ГЭСН м -2001), сборники на п усконаладочные работы (ГЭСН п -2001).

Сборники на общестроительные и специальные строительные работы применяются в случае, если необходимо оценить стоимость работ по новому строительству или реконструкции зданий, сооружений и конструкций.

Сборники на ремонтные работы применяются в случае составления смет на ремонтные работы (причем основное предназначение этих сборников – капитальный ремонт зданий и сооружений, а вот для текущего ремонта должны разрабатываться отдельные сборники, но так как их до сих пор нет, то также используются ГЭСНр-2001). Допускается применять нормы из общестроительных сборников при ремонтных работах, в случае – если нужных нет в «ремонтных» сборниках, однако при этом нужно соблюдать некоторые правила, о которых мы поговорим в следующих главах.

Сборники ГЭСН предназначены для определения состава и потребности в ресурсах, необходимых для выполнения строительных работ, и используются для определения сметной стоимости строительства ресурсным методом, разработки единичных расценок (сборников ЕР) различного назначения (федеральных, территориальных, отраслевых, фирменных), укрупненных сметных нормативов, применяемых при строительстве новых, реконструкции, расширении и техническом перевооружении действующих предприятий, зданий и сооружений.

ГЭСН отражают среднеотраслевой уровень строительного производства на принятую технику и технологию выполнения работ и могут применяться организациями-заказчиками и подрядчиками независимо от их ведомственной принадлежности и форм собственности.

ГЭСН не распространяются на отдельные конструкции и виды работ в уникальных зданиях и сооружениях, к капитальности и качеству которых предъявляются повышенные требования.

Полученные на основе ГЭСН данные о составе и количестве ресурсов могут быть использованы для определения продолжительности выполнения работ, составления различной технологической документации и списания материалов.

Сборники ГЭСН содержат техническую часть и таблицы сметных норм. В технических частях сборников ГЭСН приводятся положения, обусловленные специфическими особенностями работ, которые необходимо учитывать при применении соответствующих сборников или их разделов.

В технических частях приводятся указания о порядке применения сметных норм, а также коэффициентов к сметным нормам, учитывающие условия производства работ, правила исчисления объемов работ.



Все элементные сметные нормы построены по единому принципу:

Таблицы ГЭСН имеют шифр, наименование, состав работ, измеритель и количественные показатели норм расхода ресурсов.

Шифр нормы состоит из номера сборника (два знака), номера раздела сборника (два знака), порядкового номера таблицы в данном разделе сборника (три знака) и порядкового номера нормы в данной таблице (один-два знака).

Таблицы ГЭСН содержат следующие нормативные показатели:

• затраты труда рабочих-строителей (монтажников, пусконаладочного персонала), в чел.-ч;

• средний разряд работы;

• затраты труда машинистов, в чел.-ч;

• состав и время эксплуатации строительных машин, механизмов, механизированного инструмента, в маш.-ч;

• перечень материалов, изделий, конструкций, используемых в процессе производства работ, и их расход в физических (натуральных) единицах измерения.

Коды ресурсов приняты в соответствии с номенклатурой строительных машин и механизмов и номенклатурой материалов, изделий и конструкций на базе кодификатора сметно-нормативной базы 1991 года, с введением в него дополнительных кодов.

В описании состава работ, учтенных нормами, приводится перечень основных операций и видов работ. В кратком перечне состава работ мелкие и второстепенные сопутствующие операции, как правило, не упоминаются, но учитываются. Для работ, не относящихся ко всем нормам таблицы, указываются номера норм, к которым они относятся.

Наименования видов работ и конструкций содержат основные характеризующие признаки. Параметры отдельных характеристик (длина, высота, площадь, масса и т. п.), приведенные со словом «до», следует понимать включительно, а со словом «от» — исключая указанную величину.

В сборниках ГЭСН состав применяемых машин и механизмов, как правило, приводится без конкретных марок (указываются только тип и основная характеристика машины).

При составлении смет основанием для установления марок строительных машин является проектная документация: проект производства работ (ППР) или проект организации строительства (ПОС). При этом корректировка норм машинного времени (маш.-ч), приведенной в ГЭСН, не допускается.

Материальные ресурсы (материалы, изделия и конструкции) представлены в ГЭСН в сокращенных наименованиях, по обобщенной номенклатуре, без указания дополнительных технических характеристик и марок (не влияющих на числовые значения норм) с приведением нормируемого расхода ресурсов, а в отдельных случаях и без него. По некоторым материалам, изделиям и конструкциям, расход которых зависит от проектных решений, в таблицах сметных норм указываются только наименования материалов, а в графах расхода приводится литера «П». При составлении сметной документации расход этих материальных ресурсов определяется по проектным данным (рабочим чертежам) с учетом минимальных, трудноустранимых потерь и отходов, связанных с перемещением материалов и изделий от приобъектного склада до рабочей зоны и их обработкой при укладке в дело.

Нормы расхода неоднократно используемых (оборачиваемых) материалов и деталей (опалубка, крепления и др.) определены с учетом нормального числа их оборотов и норм допустимых потерь после каждого оборота.

В ГЭСН учтены работы по выгрузке строительных материалов, изделий и конструкций на приобъектном складе, горизонтальное и вертикальное перемещение материалов, изделий и конструкций от приобъектного склада до места их установки, монтажа или укладки в дело. Нормы на демонтаж учитывают вертикальное и горизонтальное перемещение материалов, изделий, конструкций и мусора, получаемого при демонтаже (разборке) конструкций до места их складирования на строительной площадке.

ГЭСН предусматривают выполнение строительных работ в нормальных условиях, не осложненных внешними факторами.

При производстве работ в условиях, осложненных внешними факторами, предусмотренными проектом, а также в других более сложных производственных условиях по сравнению с предусмотренными в сборниках ГЭСН, к нормам затрат труда рабочих-строителей, машинистов и нормам времени эксплуатации строительных машин и механизмов следует применять поправочные коэффициенты:

Дополнительные затраты, связанные с выполнением строительных работ при отрицательной температуре воздуха, следует определять в соответствии со Сборником сметных норм затрат при производстве строительно-монтажных работ в зимнее время.

При отсутствии в сборниках ГЭСН норм на отдельные виды конструкций и работ, а также в тех случаях, когда технология и расход ресурсов в конкретных условиях выполнения строительных работ отличаются от технологии и расхода ресурсов, принятых в сборниках ГЭСН, следует разрабатывать индивидуальные (фирменные) сметные нормы.

Для разработки индивидуальных норм рекомендуется использовать один из следующих методов:

Первый метод – подбор аналогов по отдельным элементам затрат из имеющихся в ГЭСН, наиболее близко подходящих к конкретным индивидуальным условиям устройства таких конструктивных элементов или выполнения видов работ, и формирования на этой основе нормы.

Второй метод – предусматривает хронометраж работ при устройстве индивидуальных конструктивных элементов. Хронометраж имеет целью определить величину затрат труда с учетом разряда выполняемых работ, затрат по эксплуатации строительных машин в маш.-ч, расход строительных материалов, конструкций, узлов, деталей, а также других затрат. На основе этих данных составляется индивидуальная элементная сметная норма.

Третий метод – предусматривает сочетание элементов первого и второго методов, т. е. применение аналогов по одним видам затрат и хронометраж по другим.

Федеральные и территориальные единичные расценки
(ФЕР-2001, ТЕР-2001)

Федеральные и территориальные единичные расценки на строительные работы составлены в базисных ценах на 1 января 2000 года и предназначены для определения прямых затрат в сметной стоимости строительства предприятий, зданий и сооружений, разработки укрупненных нормативов сметной стоимости, а также для расчетов за выполненные строительные работы.

Сборники ФЕР-2001 разработаны в уровне цен для базового района страны (Московская область).

ЕР составлены на основе:

• Государственных элементных сметных норм на строительные работы ГЭСН-2001;

• средних сметных цен на материалы, изделия и конструкции по состоянию на 1 января 2000 года;

• средних сметных цен эксплуатации строительных машин и механизмов по состоянию на 1 января 2000 года;

• уровня оплаты труда рабочих-строителей и машинистов по состоянию на 1 января 2000 года (принята по данным государственной статистической отчетности в строительстве за IV квартал 1999 г.).

ЕР отражают среднеотраслевой уровень затрат по принятой технике, технологии и организации работ на каждый вид строительных работ и в этой связи могут применяться для определения сметной стоимости строительства всеми заказчиками и подрядчиками независимо от их ведомственной подчиненности и организационно-правовой формы.

Для определения сметной стоимости работ (в том числе уникальных), отсутствующих в сборниках ЕР, могут разрабатываться индивидуальные (фирменные, производственные) сметные нормы и расценки, утверждаемые заказчиком в составе проекта (рабочего проекта).

При определении стоимости строительных работ, отсутствующих в сборниках ЕР, допускается применение расценок сборников ЕРЕР-84 на строительные конструкции и работы, рассчитанные в уровне цен на 1 января 1984 года. При этом указанные расценки применяются с учетом поправочных коэффициентов в базисный уровень цен на 01.01.2000 г.

В Единичных расценках, за исключением особо оговоренных случаев, учтена стоимость выгрузки материалов на приобъектном складе, а также затраты на горизонтальный и вертикальный транспорт материалов, изделий и конструкций от приобъектного склада до места их установки, монтажа или укладки в проектное положение (внутрипостроечный транспорт).

В расценках учтены в усредненном размере затраты на содержание построечных сетей электроснабжения.

Каждый Сборник ЕР содержит техническую часть и расценки на измеритель конструкции или работ. Прежде чем пользоваться расценками, необходимо ознакомиться с технической частью.

В техническую часть помещены сведения о назначении и порядке применения расценок, правила исчисления объемов работ и коэффициенты, учитывающие производство работ в условиях, отличающихся от принятых в расценках.

Таблицы ЕР содержат показатели сметных затрат, установленные на соответствующий измеритель конструкций или работ:

прямые затраты, в том числе:

• затраты на оплату труда рабочих-строителей;

• затраты на эксплуатацию строительных машин, в том числе на оплату труда рабочих, обслуживающих машины;

• затраты на материалы, изделия и конструкции;

• затрат труда рабочих-строителей, в чел. -ч;

• расход материалов, не учтенных расценками, в физических единицах измерения.

Нумерация, наименование и единицы измерения в Сборниках ЕР совпадают с нумерацией, наименованием и единицами измерения аналогичных таблиц Государственных элементных сметных норм на строительные работы ГЭСН-2001.

В отдельных единичных расценках не включена стоимость основных строительных материалов, изделий и конструкций, принимаемая исходя из проектных данных и текущих цен по условиям поставки (комплектации). Такие материалы приводятся отдельной строкой непосредственно в единичных расценках с указанием кода, наименования и расхода на измеритель расценки. Техническая характеристика принимается по проектным данным (рабочим чертежам).

При составлении сметной документации и при расчетах за выполненные работы стоимость работ по таким единичным расценкам определяется двумя строками:

• в первой, исчисляется стоимость работ по соответствующей единичной расценке;

• во второй, стоимость не учтенных расценками материалов, изделий и конструкций.

Допускается суммирование материалов, не учтенных расценками, по каждому из разделов локальной сметы или по объекту в целом.

По некоторым материалам, изделиям и конструкциям в ЕР указаны только наименования, а расходы их принимаются по проектным данным (рабочим чертежам).

В случаях, когда на момент составления сметной документации отсутствуют данные о стоимости указанных материалов, необходимо использовать данные о ценах, приводимые в Сборниках средних сметных цен на материалы и другие справочно-информационные материалы о текущих ценах на строительные ресурсы. По материалам поставки заказчика сведения о ценах формируются по данным заказчика.

В составе ЕР не учитываются накладные расходы, сметная прибыль и прочие (лимитированные) затраты.

При строительстве в городах на территории застроенных кварталов, если проектом организации строительства предусмотрено устройство перевалочной базы для складирования бетонных и железобетонных конструкций, дополнительные затраты на транспортировку конструкций и погрузочно-разгрузочные работы определяются расчетом, исходя из количества конструкций, завозимых на перевалочную базу, с учетом цен на перевозки грузов для строительства.

Применение ЕР осуществляется непосредственно при составлении локальных смет. При этом все необходимые показатели из ЕР переносятся в сметы без изменений. Уточнения сметных показателей, связанные с порядком применения ЕР и учетом коэффициентов на условия работ, осуществляются при составлении смет, при этом приводятся ссылки на соответствующие пункты технических частей соответствующих Сборников ЕР и Общих указаний.

Прямые затраты на демонтаж отдельных конструкций зданий и сооружений, а также демонтаж внутренних санитарно-технических устройств и наружных сетей при отсутствии необходимых ЕР на демонтаж (разборку) рекомендуется определять по соответствующим сборникам ЕР на монтаж (установку, устройство) без учета стоимости основных материалов, изделий и конструкций санитарно-технического оборудования, приборов, арматуры и трубопроводов, с применением к нормам затрат труда, оплате труда рабочих и затратам на эксплуатацию машин, в том числе оплате труда рабочих, обслуживающих машины, понижающих коэффициентов.

Составление сметной документации с применением ЕР может осуществляется в базисном (на 01.01.2000 г.) и текущем уровнях цен. Для учета роста стоимости строительства, вызванного инфляционными факторами в период действия Единичных расценок, может использоваться базисно-индексный метод определения стоимости строительства, основанный на применении индексов цен по видам и комплексам работ и объектам строительства, разрабатываемых к базисному уровню цен на 01.01.2000 г.

Особенности сметно-нормативной базы 2001г.

В ходе разработки сметно-нормативной базы 2001 года была значительно расширена номенклатура строительных машин и механизмов, а также материалов, изделий и конструкций (особенно так называемых «прочих», приведенных в базе 1984 г. и в базе 1991 г. в рублях).

При подготовке сборников ГЭСН-2001 по каждой норме был проведен анализ затрат труда рабочих-строителей и времени работы строительных машин и механизмов.

В отличие от предыдущих нормативных баз в ГЭСН-2001 появился такой показатель, как средний разряд работы, который характеризует средний разряд звена рабочих-строителей, выполняющих полный комплекс работ. Это основной инструмент для определения средств оплаты труда рабочих-строителей через размер часовой тарифной ставки. Средства оплаты труда машинистов входят в состав стоимости машино-часа машины или механизма и в понятие «средний разряд работы» не включены.

К затратам труда рабочих-строителей и времени эксплуатации строительных машин и механизмов были применены так называемые «коэффициенты комплексности», разработанные на основании «Методических рекомендаций по применению дифференцированных поправочных коэффициентов к затратам труда рабочих-строителей.

Основой для разработки поправочных коэффициентов являются производственные элементные нормы ЕНиР и ВНиР, введенные в действие в 1987 году и сметные нормы и расценки (СНиП 4.02-91, 4.05-91, 4.06-91), введенные в действие с 01.01.91 г.

Поправочные коэффициенты разработаны в целях учета комплексности выполнения строительно-монтажных работ по конструктивным частям зданий, сооружений и объектов, не учтенной ЕНиР-87 и ВНиР-87 на отдельные строительные работы.



В целом сметно-нормативная база 2001 года на сегодняшний день является базовой основой для дальнейшего развития и расширения нормативов.






Поделиться с друзьями:


Дата добавления: 2014-12-27; Просмотров: 2923; Нарушение авторских прав?; Мы поможем в написании вашей работы!


Нам важно ваше мнение! Был ли полезен опубликованный материал? Да | Нет



studopedia.su - Студопедия (2013 - 2024) год. Все материалы представленные на сайте исключительно с целью ознакомления читателями и не преследуют коммерческих целей или нарушение авторских прав! Последнее добавление




Генерация страницы за: 0.074 сек.
