Архитектура-(3434)Астрономия-(809)Биология-(7483)Биотехнологии-(1457)Военное дело-(14632)Высокие технологии-(1363)География-(913)Геология-(1438)Государство-(451)Демография-(1065)Дом-(47672)Журналистика и СМИ-(912)Изобретательство-(14524)Иностранные языки-(4268)Информатика-(17799)Искусство-(1338)История-(13644)Компьютеры-(11121)Косметика-(55)Кулинария-(373)Культура-(8427)Лингвистика-(374)Литература-(1642)Маркетинг-(23702)Математика-(16968)Машиностроение-(1700)Медицина-(12668)Менеджмент-(24684)Механика-(15423)Науковедение-(506)Образование-(11852)Охрана труда-(3308)Педагогика-(5571)Полиграфия-(1312)Политика-(7869)Право-(5454)Приборостроение-(1369)Программирование-(2801)Производство-(97182)Промышленность-(8706)Психология-(18388)Религия-(3217)Связь-(10668)Сельское хозяйство-(299)Социология-(6455)Спорт-(42831)Строительство-(4793)Торговля-(5050)Транспорт-(2929)Туризм-(1568)Физика-(3942)Философия-(17015)Финансы-(26596)Химия-(22929)Экология-(12095)Экономика-(9961)Электроника-(8441)Электротехника-(4623)Энергетика-(12629)Юриспруденция-(1492)Ядерная техника-(1748)

Инновационный менеджмент 44 страница




Из материалов матрицы видно, что самыми продолжительными работами являются: 1-2, 2-4, 4-5, 5-6, 6-7, 7-8, 8-11, 11-13.

Отсюда продолжительность критического пути составляет:

Tk = 30 + 2 + 2 + 5 + 7 + 20 + 1 + 1 = 68 дней.

То есть время, необходимое для выполнения данного плана, на который составлен сетевой график, составляет 68 дней.

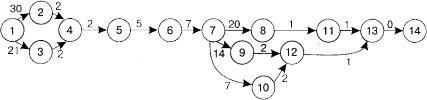

Сетевой график по созданию и реализации финансовой инновации банком строим по приведенным таблице и матрице:

Если продолжительность критического пути не соответствует директивному сроку, то необходимо проанализировать сетевой график и оптимизировать его по критерию времени.

В случае если требуется более короткий срок выполнения плана, то чтобы сократить срок выполнения всего плана, необходимо уменьшить продолжительность работ, лежащих на критическом пути.

Однако следует помнить, что в процессе анализа графика нужно обратить внимание на напряженность выполнения отдельных работ по срокам. Напряженность выполнения работ характеризуется коэффициентом напряженности, который определяют по формуле:

Т — максимальный путь в днях, проходящий через данную работу, от исходного до завершающего события; tk — продолжительность части критических работ в днях, расположенных на рассматриваемом пути; Тk — продолжительность критического пути в днях.

Как мы уже говорили в Разделе 4, чем выше значение коэффициента напряженности, тем более жесткими являются временные оценки отдельных работ, а резервы времени на рассматриваемом пути в меньшей степени можно использовать для оптимизации сетевого графика.

В данном примере можно определить, что для работ:

Кн = (6-7-9-12-13-14) = (24 – 7) / (117 – 7) = 0,15,

Кн = (6-7-10-12-13-14) = (17 – 7) / (117 – 7) = 0,09.

Сравнивая эти значения коэффициентов между собой, можно сделать вывод, что путь Т для работ 6-7-9-12-13-14 напряженнее, чем путь для работ 6-7-10-12-13-14.

В случае если длина критического пути окажется меньше директивной продолжительности и сокращение времени работ экономически нецелесообразно, то можно привести график в соответствие с установленным сроком путем уменьшения ресурсов на ряде работ критического пути и прилегающей к нему околокритической зоны.

Однако помните, что при анализе и оптимизации сетевых графиков по времени следует учитывать то, что концентрация ресурсов на любых работах имеет определенные технологические ограничения — по фронту работ, технологии, технике безопасности и другим факторам. Кроме того, не следует допускать, чтобы в результате перераспределения ресурсов полностью исчерпались резервы времени, так как в этом случае возникает большое количество критических путей, график становится напряженным и трудновыполнимым.



Тема 13. Становление рыночных механизмов финансирования инновационной деятельности (4 часа)

Задание 1

В таблице отразить взаимосвязь и отличия арендных и лизинговых отношений, указав в ней следующие основные параметры: субъекты отношений, объекты отношений, правовое отношение сторон, отношение с продавцом имущества, ответственность наймодателя за качество имущество, обязанности наймодателя, уведомление продавца о цели приобретения имущества, право собственности на имущество после возмещения его стоимости, риск случайной гибели имущества, страхование имущества, расторжение договора по вине пользователя, спрос и предложение на имущество.



Задание 2

В таблице отразить отличительные особенности использования кредитных и лизинговых механизмов (не менее пяти).



Задание 3

Стоимость сдаваемого в лизинг оборудования - 500 тыс. руб. Срок лизинга - два года. Норма амортизации 30 %. Процент за кредит — 20 % за год. Согласованная по договору ставка комиссионного вознаграждения лизингодателя — 4 % годовых стоимости оборудования. Стоимость дополнительных услуг по обучению персонала - 5тыс. руб. НДС - 18 % к выручке от реализации обору­дования. Рассчитайте сумму лизингового платежа.



Задание 4

Нарисуйте схему прямого финансового лизинга и опи­шите соответствующие операции.



Задание 5

Нарисуйте схему факторингового обслуживания и укажите соответствующие операции.



Задание 6

Стоимость сдаваемого в лизинг оборудования - 100 тыс. руб. Срок лизинга – 5 лет. Норма амортизации 20 %. Процент за кредит — 5 % за год. Согласованная по договору ставка комиссионного вознаграждения лизингодателя — 3 % годовых стоимости оборудования. НДС - 18 % к выручке от реализации обору­дования. Рассчитайте сумму лизингового платежа.



Задание 7

Стоимость сдаваемого в лизинг оборудования - 100 тыс. руб. Срок лизинга – 5 лет. Норма амортизации 10 %. Процент за кредит — 5 % за год. Согласованная по договору ставка комиссионного вознаграждения лизингодателя — 3 % годовых стоимости оборудования. НДС - 18 % к выручке от реализации обору­дования. Рассчитайте сумму лизингового платежа.



Задание 8

Поставщик предъявляет фактору (коммерческому банку) платежные требования на 8000 руб. Средний процент за кредит - 36 % годовых. Средний срок оборачиваемости средств в расчетах составляет 16 дней, а размер комиссионного вознаграждения за факторинговую операцию – 1,5%. Определить, какую плату за факторинговые услуги (в рублях) удержит банк в свою пользу.





Тема 14. Стратегия инновационного развития (2 часа)




Поделиться с друзьями:


Дата добавления: 2015-07-13; Просмотров: 310; Нарушение авторских прав?; Мы поможем в написании вашей работы!


Нам важно ваше мнение! Был ли полезен опубликованный материал? Да | Нет



studopedia.su - Студопедия (2013 - 2024) год. Все материалы представленные на сайте исключительно с целью ознакомления читателями и не преследуют коммерческих целей или нарушение авторских прав! Последнее добавление




Генерация страницы за: 0.018 сек.
