КАТЕГОРИИ: Архитектура-(3434)Астрономия-(809)Биология-(7483)Биотехнологии-(1457)Военное дело-(14632)Высокие технологии-(1363)География-(913)Геология-(1438)Государство-(451)Демография-(1065)Дом-(47672)Журналистика и СМИ-(912)Изобретательство-(14524)Иностранные языки-(4268)Информатика-(17799)Искусство-(1338)История-(13644)Компьютеры-(11121)Косметика-(55)Кулинария-(373)Культура-(8427)Лингвистика-(374)Литература-(1642)Маркетинг-(23702)Математика-(16968)Машиностроение-(1700)Медицина-(12668)Менеджмент-(24684)Механика-(15423)Науковедение-(506)Образование-(11852)Охрана труда-(3308)Педагогика-(5571)Полиграфия-(1312)Политика-(7869)Право-(5454)Приборостроение-(1369)Программирование-(2801)Производство-(97182)Промышленность-(8706)Психология-(18388)Религия-(3217)Связь-(10668)Сельское хозяйство-(299)Социология-(6455)Спорт-(42831)Строительство-(4793)Торговля-(5050)Транспорт-(2929)Туризм-(1568)Физика-(3942)Философия-(17015)Финансы-(26596)Химия-(22929)Экология-(12095)Экономика-(9961)Электроника-(8441)Электротехника-(4623)Энергетика-(12629)Юриспруденция-(1492)Ядерная техника-(1748) |
В вышестоящую организацию
Выбор структуры включения проекта Каждый тип структуры имеет свои плюсы и свои минусы. Выбор структуры управления проектом необходимо осуществить в соответствии со следующей таблицей

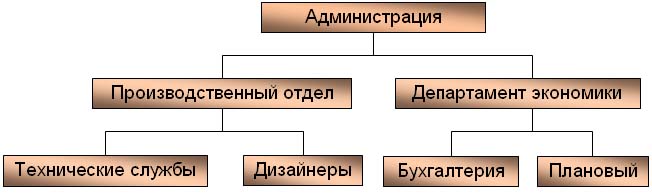

Пример обобщенной организационной структуры проекта
Пример организационной структуры проекта «Капитальный ремонт дома»
Требования, предъявляемые при подборе человеческих ресурсов в проекте студенту необходимо разработать в соответствии с таблицей 2 …
Возможность обосновано разделить функции по подразделениям и службам аппарата управления проектом, а также обеспечить их комплексную реализацию позволяет матрица разделения административных задач управления (РАЗУ). Матрица содержит список пакетов работ СРР (WBS) по одной оси, список подразделений и исполнителей, принимающих участие в выполнении работ, по другой. Элементами матрицы являются коды видов деятельности (из заранее определенного списка) и/или стоимость работ.
Матрица разделения административных задач управления представляет собой таблицу, в которой располагаются наименования должностей, подразделений и служб, а также перечисляются задачи, выполняемые этими исполнителями. Условным знаком обозначается отношение каждого подразделения службы или конкретного работника к решению определенной задачи. При проектировании матрицы РАЗУ деятельность по реализации функций управления характеризуется следующими аспектами: I - ответственность за решение той или иной задачи управления; II - содержание деятельности исполнителя по реализации задачи; III - содержание деятельности исполнителя по подготовке и техническому обслуживанию реализации задачи. В соответствии с приведенной классификацией определяется список условных обозначений, которые символизируют те или иные аспекты деятельности по осуществлению функций управления.
Матрица ответственности отражает связь пакетов работ с организациями-исполнителями на основе схем WBS и OBS. Матрица ответственности позволяет распределить ответственность за результаты проекта. Выполните три шага для разработки матрицы ответственности: • 1 шаг: Перечислите основные результаты проекта/важные решения в строках обобщенной матрицы ответственности. • 2 шаг: Перечислите участников/группы участников проекта в столбцах матрицы. • 3 шаг: Закодируйте матрицу ответственности: О, У, К, И. «О — отвечает» — тот, кто несет ответственность за данный результат (обычно это член команды, непосредственно обеспечивающий получение данного результата). «У — утверждает» — тот, кто утверждает результат (выбирается из числа лиц, принимающих окончательное решение о выполнении работы и качестве результата). «К — консультирует» — тот, кто дает дополнительные ориентиры для своевременного получения качественного результата (в этой роли выступают сведущие в данной области люди). «И — информирует» — тот, кого обязательно надо информировать о полученном результате (это те члены команды проекта, действия которых зависят от качества и времени получения данного результата). Обобщенная структура матрицы ответственности
Пример обобщенной матрицы ответственности проекта «Капитальный ремонт дома»
Придерживайтесь правил разработки матрицы ответственности: • Не назначайте более одного ответственного за данный конкретный результат, для того чтобы избежать эффекта коллективной безответственности. • Следите за тем, чтобы не осталось такого результата, за который никто не несет персональной ответственности. • Избегайте многочисленных утверждений, чтобы не затягивать принятие решений. • В качестве консультантов выбирайте тех, кто действительно является экспертом по данному кругу задач. В столбцах окончательной матрицы РАЗУ желательно указать не только роли людей в проекте, но и их имена
Таблица. Пример матрица ответственности
Методические указания к выполнению лабораторной работы №6
