КАТЕГОРИИ: Архитектура-(3434)Астрономия-(809)Биология-(7483)Биотехнологии-(1457)Военное дело-(14632)Высокие технологии-(1363)География-(913)Геология-(1438)Государство-(451)Демография-(1065)Дом-(47672)Журналистика и СМИ-(912)Изобретательство-(14524)Иностранные языки-(4268)Информатика-(17799)Искусство-(1338)История-(13644)Компьютеры-(11121)Косметика-(55)Кулинария-(373)Культура-(8427)Лингвистика-(374)Литература-(1642)Маркетинг-(23702)Математика-(16968)Машиностроение-(1700)Медицина-(12668)Менеджмент-(24684)Механика-(15423)Науковедение-(506)Образование-(11852)Охрана труда-(3308)Педагогика-(5571)Полиграфия-(1312)Политика-(7869)Право-(5454)Приборостроение-(1369)Программирование-(2801)Производство-(97182)Промышленность-(8706)Психология-(18388)Религия-(3217)Связь-(10668)Сельское хозяйство-(299)Социология-(6455)Спорт-(42831)Строительство-(4793)Торговля-(5050)Транспорт-(2929)Туризм-(1568)Физика-(3942)Философия-(17015)Финансы-(26596)Химия-(22929)Экология-(12095)Экономика-(9961)Электроника-(8441)Электротехника-(4623)Энергетика-(12629)Юриспруденция-(1492)Ядерная техника-(1748) |
Период окупаемости
Период (срок) окупаемости (Payback Period, РР), определяемый как ожидаемое число лет, необходимых для возмещения изначальных вложений в проект, всегда самый первый метод, используемый при оценке проектов для целей включения в капитальный бюджет. Вычисление периодов окупаемости проектов S и L отражено на рис. 2. Мы видим, что к концу года 3 кумулятивные (cumulative, суммарные с момента начала осуществления проекта) входящие денежные потоки проекта S с лихвой компенсировали изначальные затраты (исходящий поток). Таким образом, окупаемость происходит в течение третьего года.

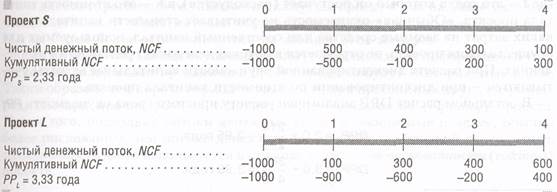

Рис. 2. Период окупаемости проектов S и L Если предположить, что входящие 300 долларов поступают в течение третьего года равномерно, то точный период окупаемости можно определить следующим образом: Срок окупаемости S = Год, предыдущий году полного возмещения затрат + = Невозмещенные затраты на начало года возмещения =2+100/300=2,33 Денежный поток в течение года Применяя ту же процедуру к проекту L, находим, что Срок окупаемости = 3,33 года. Чем короче период окупаемости, тем лучше. Следовательно, если фирме необходим период окупаемости три года или меньше, проект S будет принят, a L — отклонен. Если бы проекты были взаимоисключающими (mutually exckusive),* проект S считался бы предпочтительнее L, поскольку у последнего срок окупаемости больше. Например, установка системы транспортеров на складе и приобретение колонны автопогрузчиков для того же склада — это взаимоисключающие проекты, поскольку принятие одного из них подразумевает отклонение другого. Независимые (independent) — это проекты, решения о принятии которых независимы друг от друга.
Дата добавления: 2015-05-26; Просмотров: 329; Нарушение авторских прав?; Мы поможем в написании вашей работы! Нам важно ваше мнение! Был ли полезен опубликованный материал? Да | Нет |
